De bouw op onze haven heeft een aantal onderdelen en heel veel nieuws. Iedere week posten we berichten op Facebook en Instagram. Hieronder lees je de weekoverzichten die we daar posten.

15 mei 2026 ~ De week van Waterland ~ koud Hemelvaartsweekend

En een koude douche was ook het bericht van PWN dat zij niet deze week de waterput kwamen aansluiten. Wanneer je water gaat zien als diesel en iets waarvoor je “uit tanken” gaat, dan is het nog enigszins te overzien. Maar balen is het wel. We houden je op de hoogte en hopen snel goed nieuws te brengen. Tot die tijd kun je watertanken op de Waterland servicesteiger, de steigers K&L, en de steigers 1 & 2.
Parkeren op de rotonde (waar de jollen staan) doen we niet meer. Ook niet voor heeeel even. Want hier is het met je trailer te water of je boot te water laten. En dan gaat dat parkeren niet zo lekker. We snappen dat het wennen is maar het is echt handiger (en veiliger!)

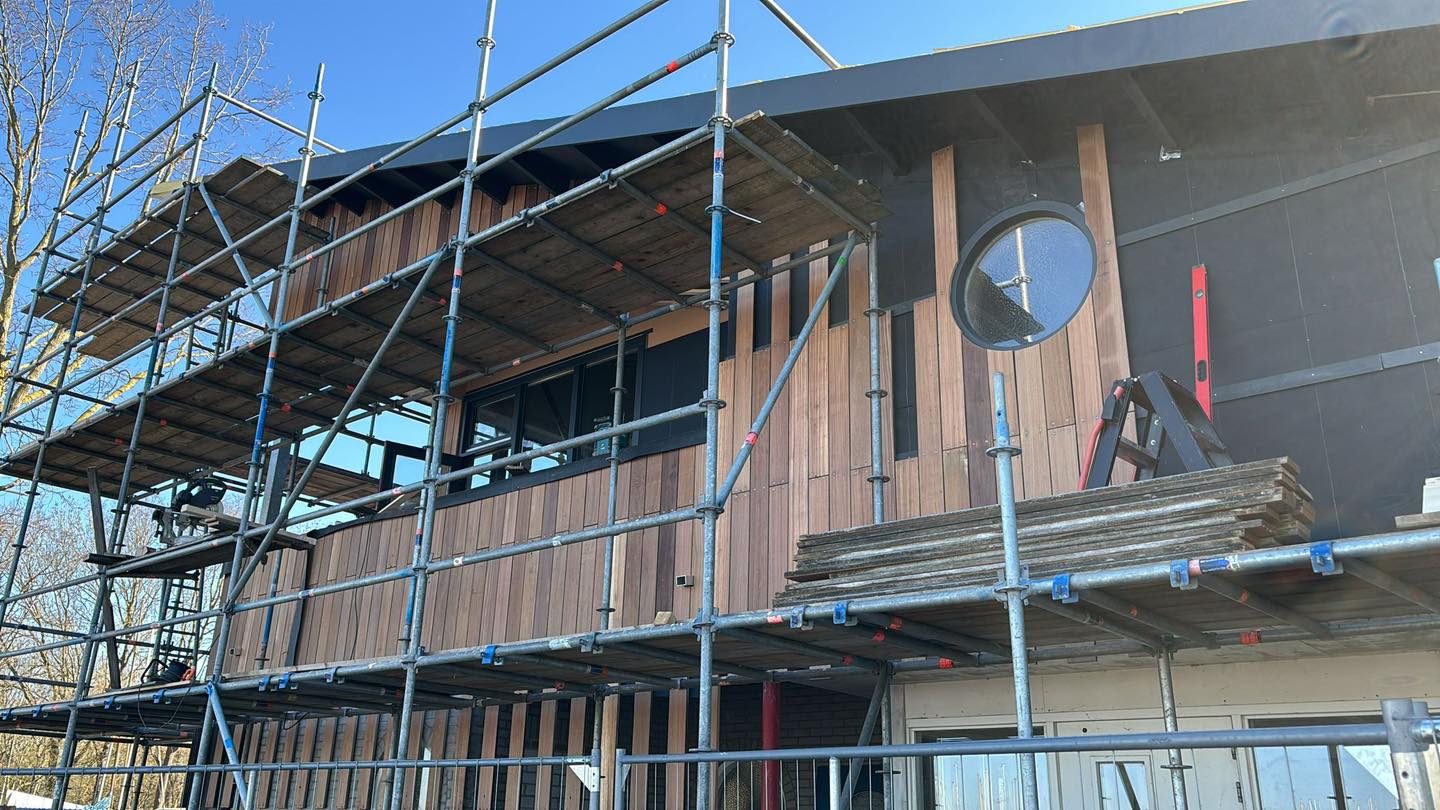

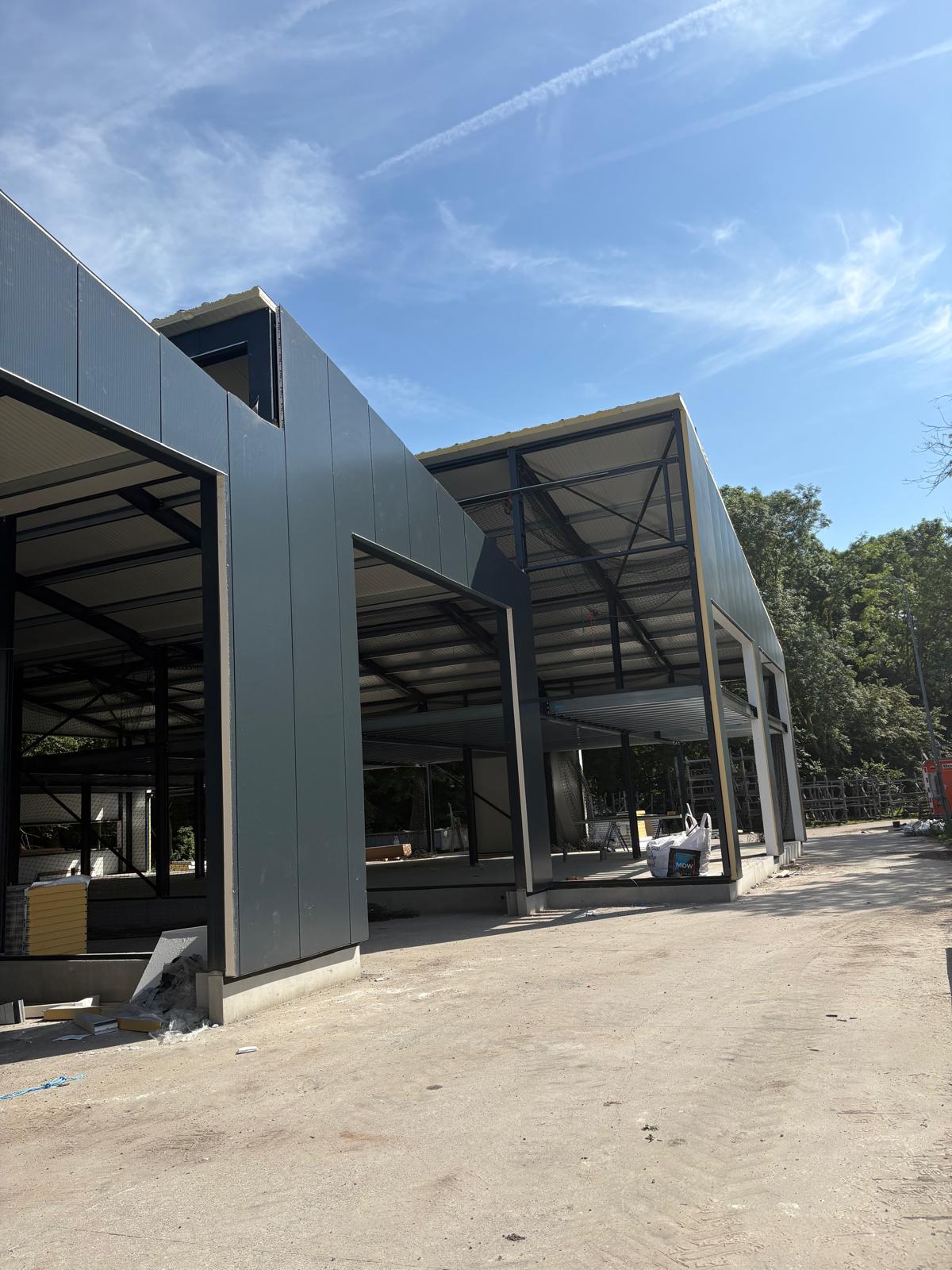

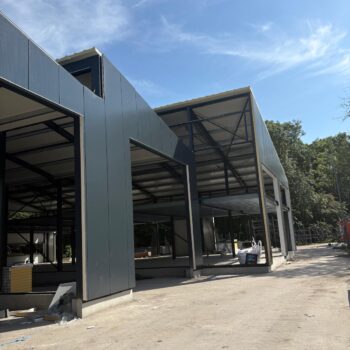

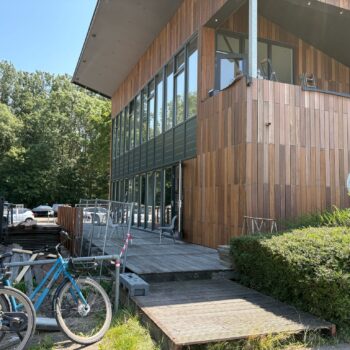

De oude steigerdelen worden ook het terras bij het havengebouw van Kees Buter Timmerwerken. De hardhout kwaliteit is nog zo goed dat het echt zonde is om nieuw te kopen. Ze krijgen nog een opfrisbeurtje maar ook zo zijn ze nog prachtig!

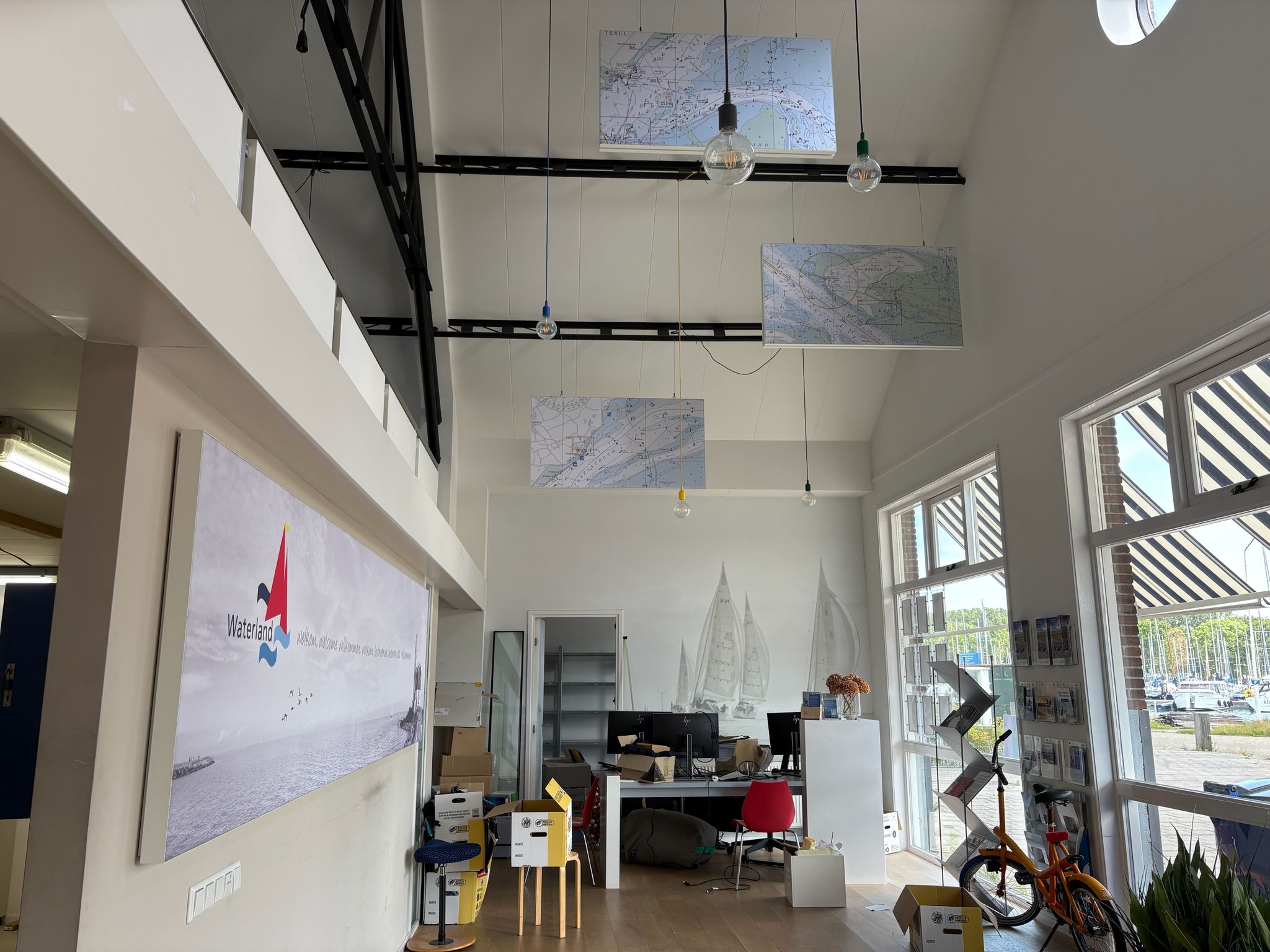

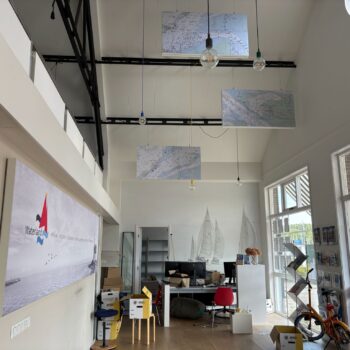

Vanaf nu zijn we iedere dag op de nieuwe locatie open, Galgeriet is deze zondag dicht. Vanaf Pinksteren verhuist het kantoor en is het Galgeriet kantoor helemaal gesloten. We zitten nog even in het oude Havenkantoor op Hemmeland totdat het nieuwe helemaal klaar is. Nu al zin in!
Deze week kwam Opa voor Kika (kijk zijn Insta) bij ons langs. Hij longboard voor Stichting Kika en zijn tocht is dit jaar naar Italië, een ambitieuze afstand met een unieke manier om het te bereiken. Eerdere jaren sliep hij onder een afdakje met zijn tentje, dit jaar in een kamer want het was zo koud. Heel veel succes Arthur!
De eerste Hemelvaartstochten zijn nu als passant hier, we wensen je mooie dagen toe de komende week ☀

8 mei 2026 ~ De week van Waterland ~ wat een week!

Vorige week zaterdag hebben we €2026 opgehaald bij de nautische markt tbv KNRM Station Marken. Een prachtige opbrengst die zij zelf in ontvangst hebben genomen. Dit was de laatste keer dat we een evenement op locatie Galgeriet hadden.

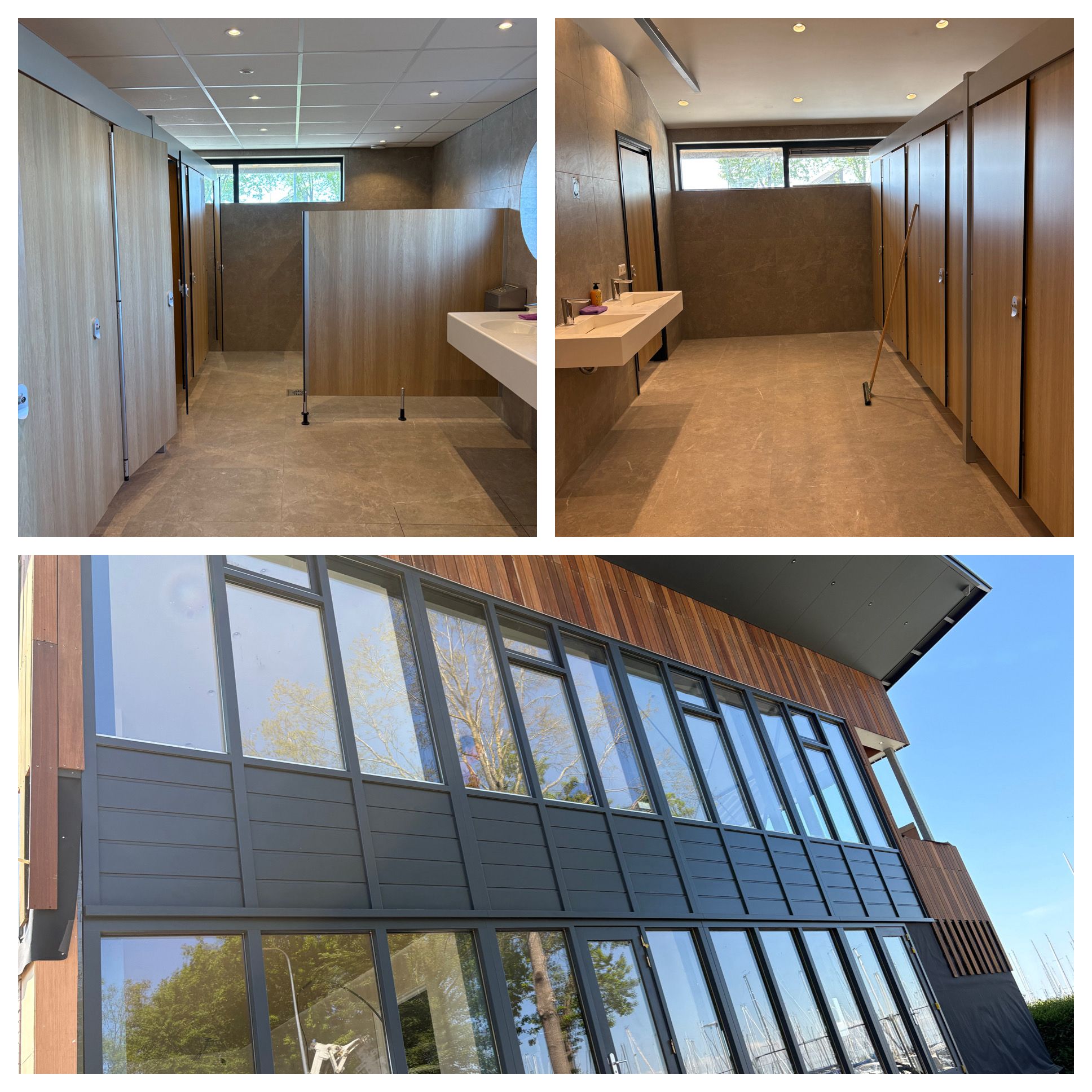

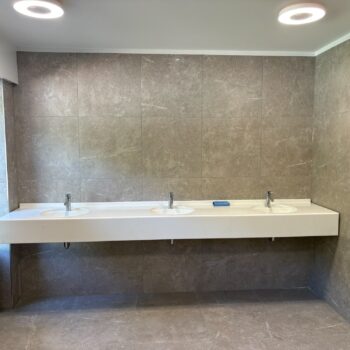

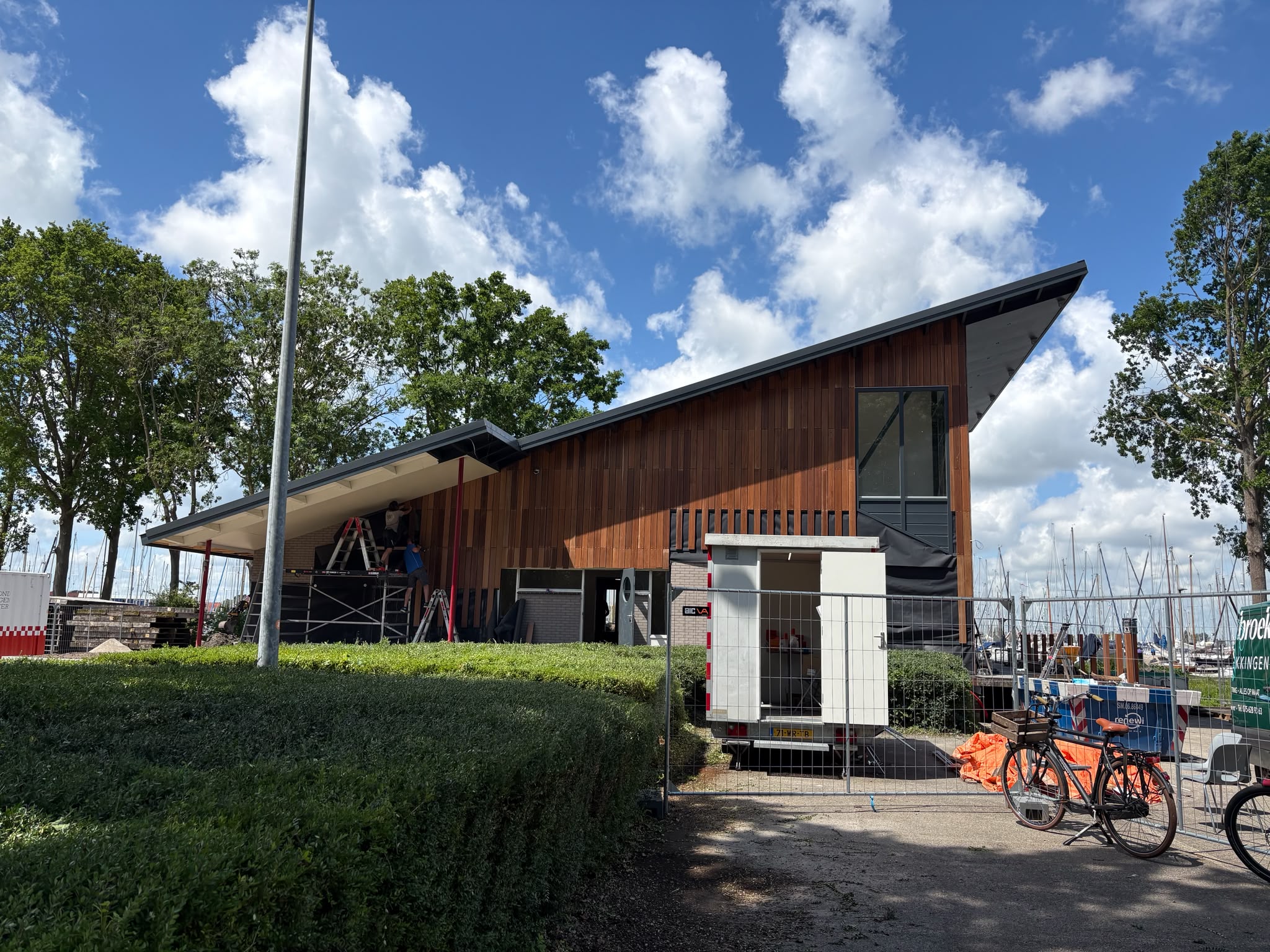

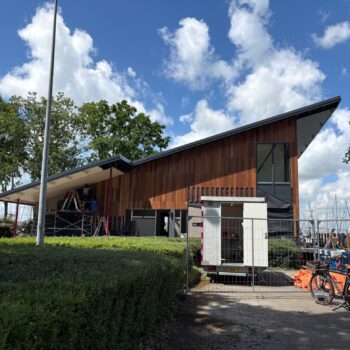

Het havengebouw is uit de steigers én de toiletten en douches zijn af! Het gebouw is prachtig met het oude steigerhout er tegenaan en het uitzicht vanuit de kantine over de hele haven is geweldig.
Deze week hoorden we ook dat we de Blauwe Vlag met Groene Wimpel toegekend gekregen hebben. Heel trots dat we dit keurmerk mogen voeren.
Volgende week staat in het teken van water. We hopen dan dat PWN meer duidelijkheid geeft wanneer het water voor de steigers aangesloten kan worden. Water is er nu op steigers 1 & 2, Waterland K&L en de servicesteiger bij de kraan.
En we staan in deze editie van Marina World met een artikel over onze verbouwing. Het artikel kun je hier vinden.

1 mei 2026 ~ De week van Waterland ~ stappen vooruit

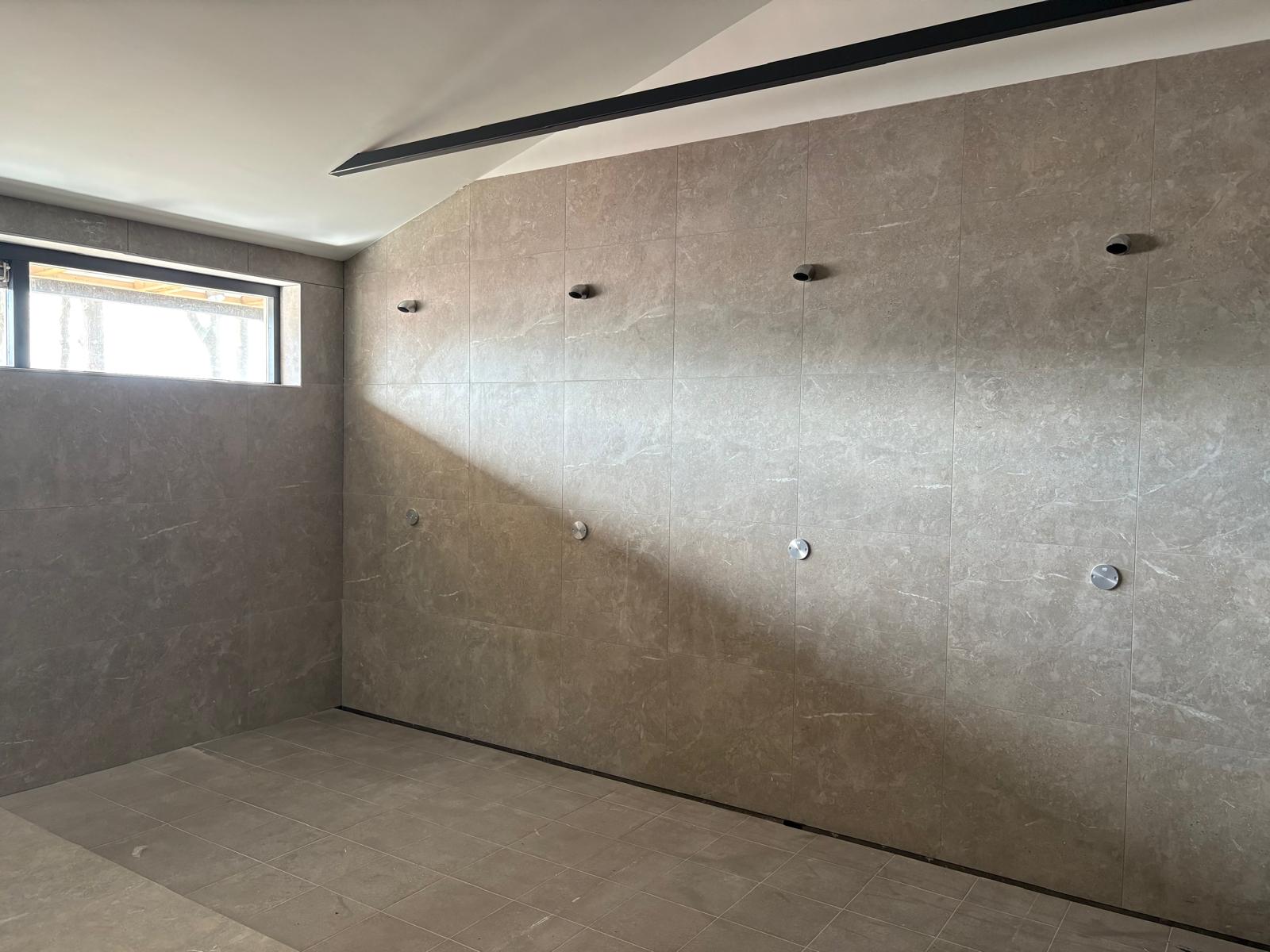

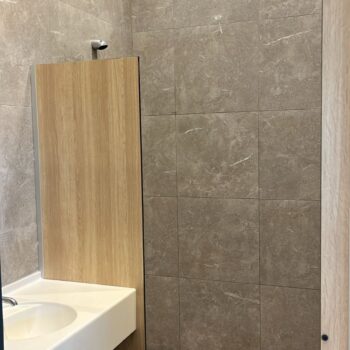

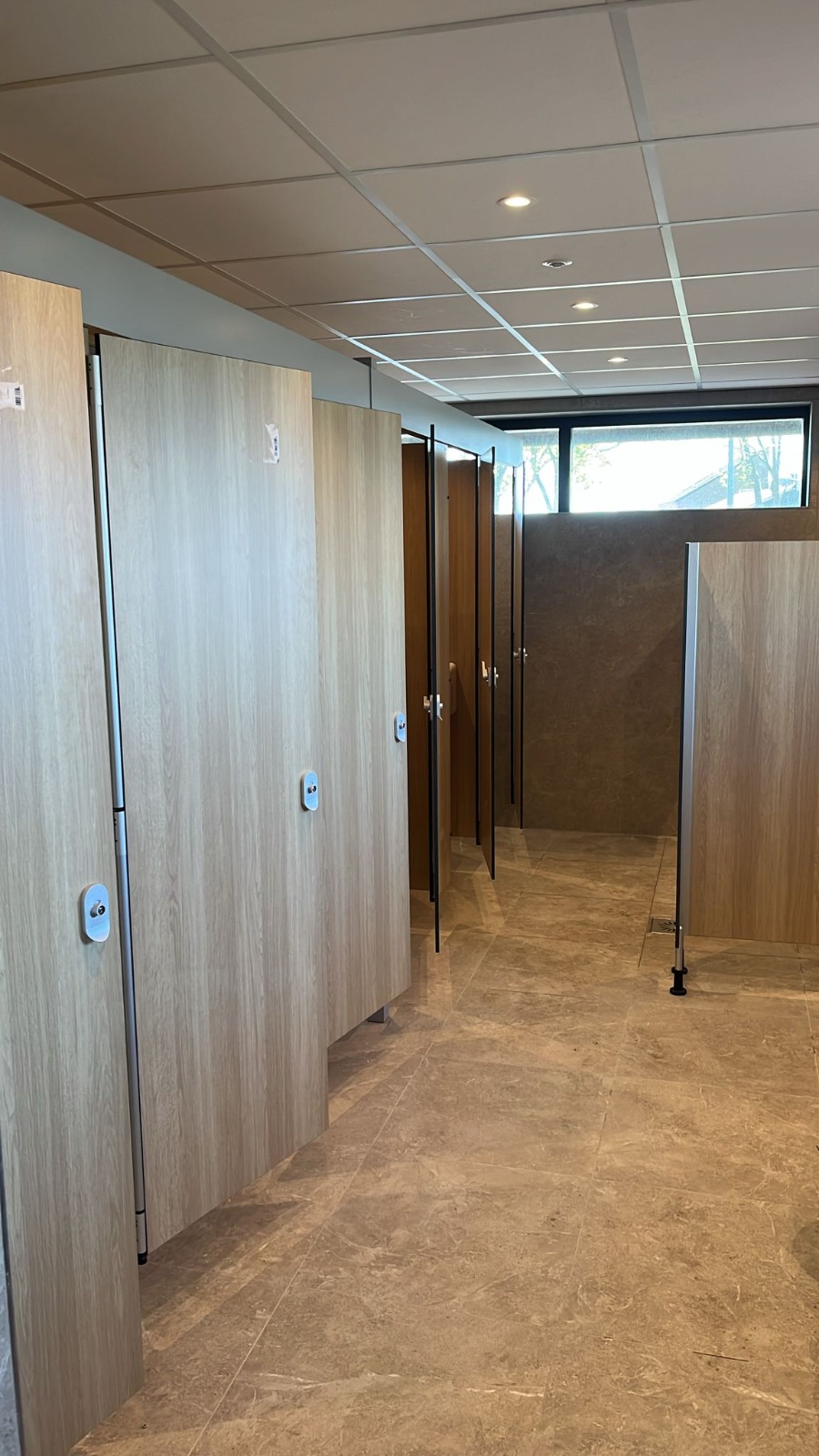

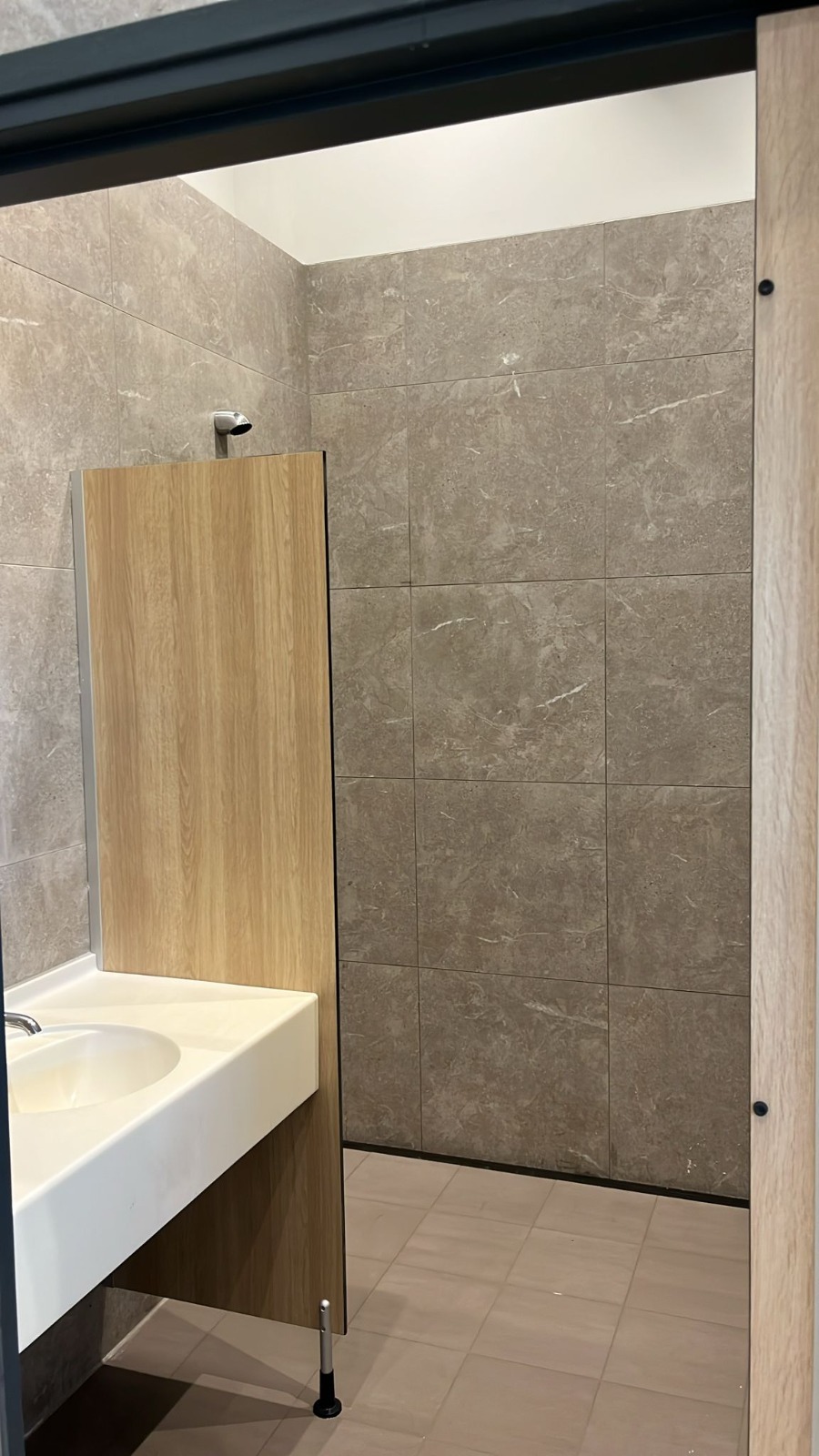

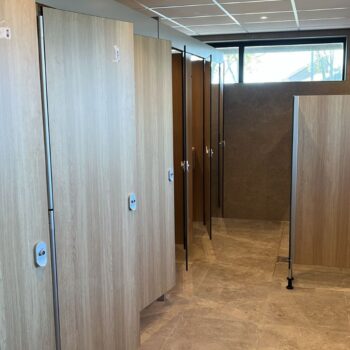

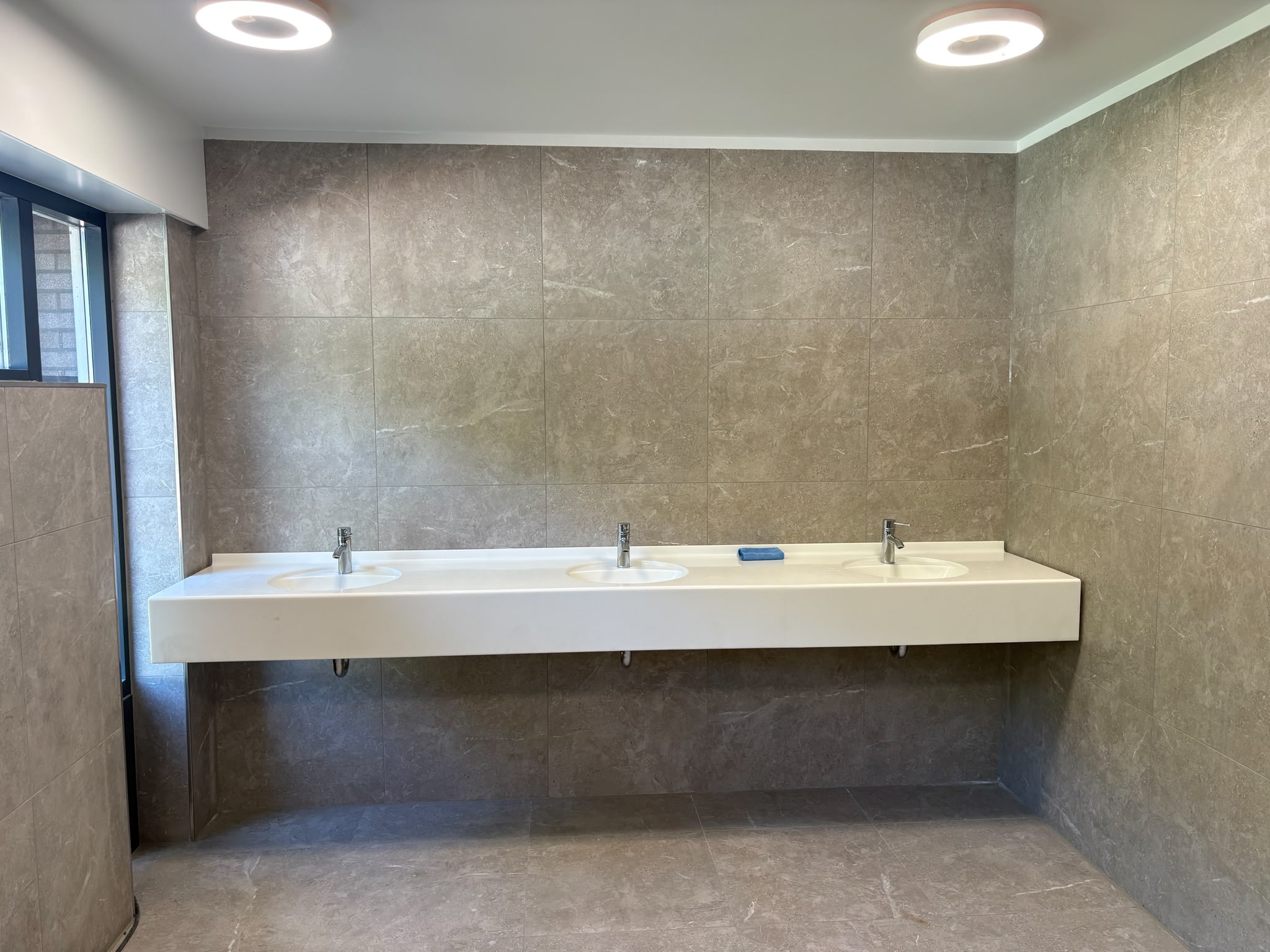

De mijlpaal deze week is dat de toiletten in het nieuwe havengebouw geopend zijn. We hebben voor nu ook één douche beschikbaar, na het weekend volgt de rest (de cabines bouwen bleek een behoorlijke kluif). Echt prachtig geworden met dank aan Kees Buter Timmerwerken . Deze week heeft Seijsener ons eigen rioolgemaal ook opnieuw aangesloten, want vanwege de koperdiefstal was deze ook zonder stroom. Wel zo handig!

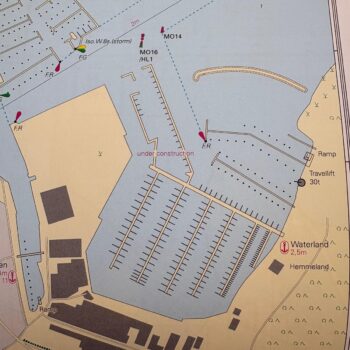

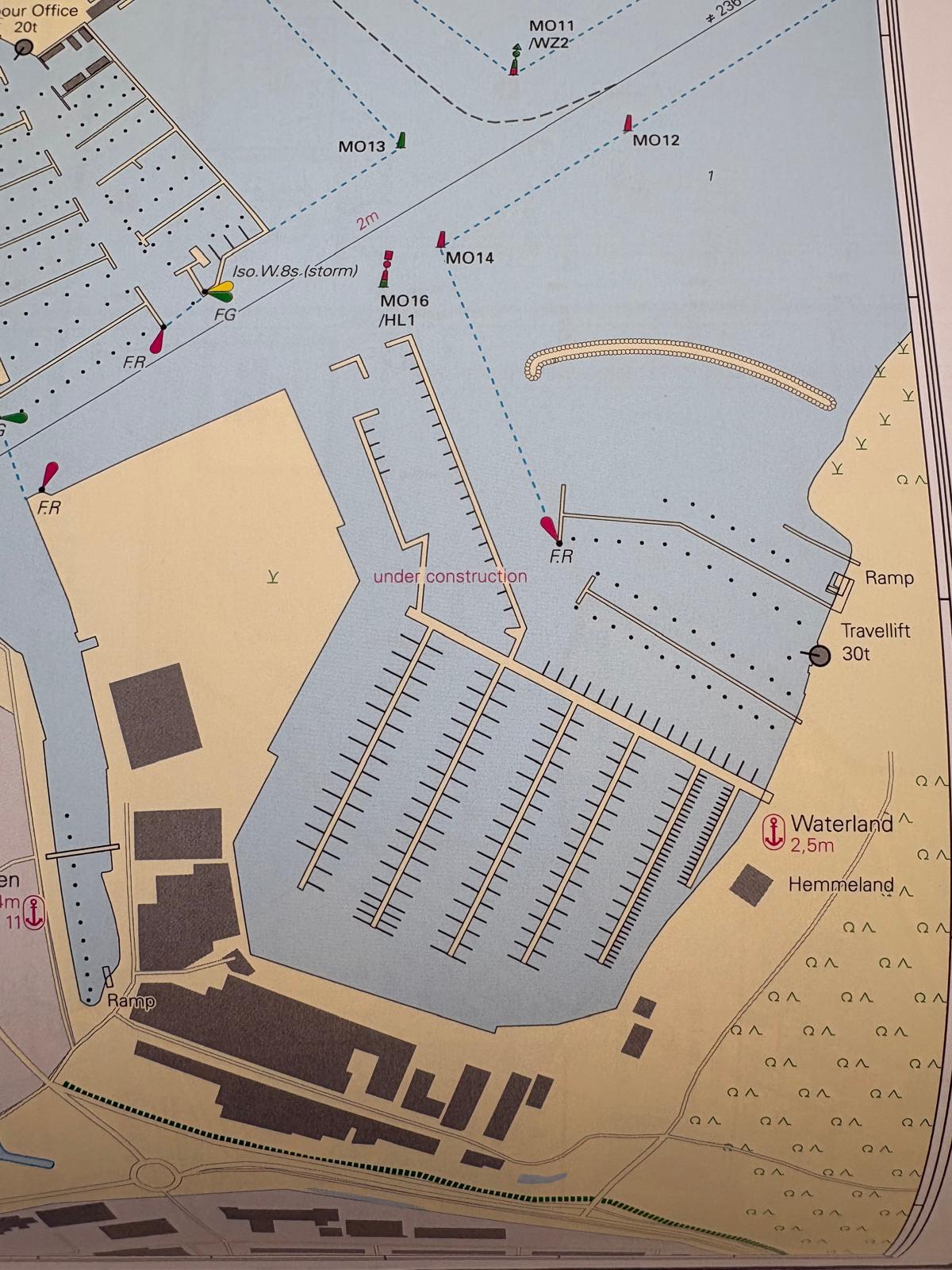

Als je voor de navigatie Raymarine gebruikt of de nieuwe NV Charts (op papier) al hebt: de nieuwe havenlayout zit er al in! In andere navigatie-apps komt dit later, die gebruiken allemaal satellietbeelden en er is nog geen nieuwe satellietfoto.
Morgen staat de Open Dag light op de agenda, met tussen 11 en 14 de nautische markt ten behoeve van de KNRM Marken – kom even kijken! Eind van de middag de borrel voor ligplaatshouders om het seizoen te openen. We doen dit nu voor de laatste keer op Galgeriet, bij de Oude Zeilschool – daar kan het binnen én buiten. Fijn weekend!

24 april 2026 ~ De week van Waterland ~ tussen twee havens

De week van Waterland ~ tussen twee havens
De elektra op alle steigers is deze week aangesloten! Op de steigers 4-5-6 is dit nu nog “gewoon inpluggen” en zal dit straks prepay per app (@jachthaven_software ) zijn. De andere steigers hebben privéaansluitingen gekoppeld aan de ligplaats. Niet het hele terrein heeft nu stroom – door de koperdiefstal is er geen stroom bij de perscontainer en doet een deel van de terreinverlichting het niet. Daar gaat @seijsener.techniek volgende week mee verder.
De waterput is omgewisseld zodat we straks – als de aannemer een verkeersplan van de gemeente heeft ontvangen(…) – water op de nieuwe steigers hebben. Dat kan zo nog even duren. Tot die tijd kun je water tanken bij steiger 1 & 2, K&L (Waterland) en bij de servicesteiger bij Waterland.

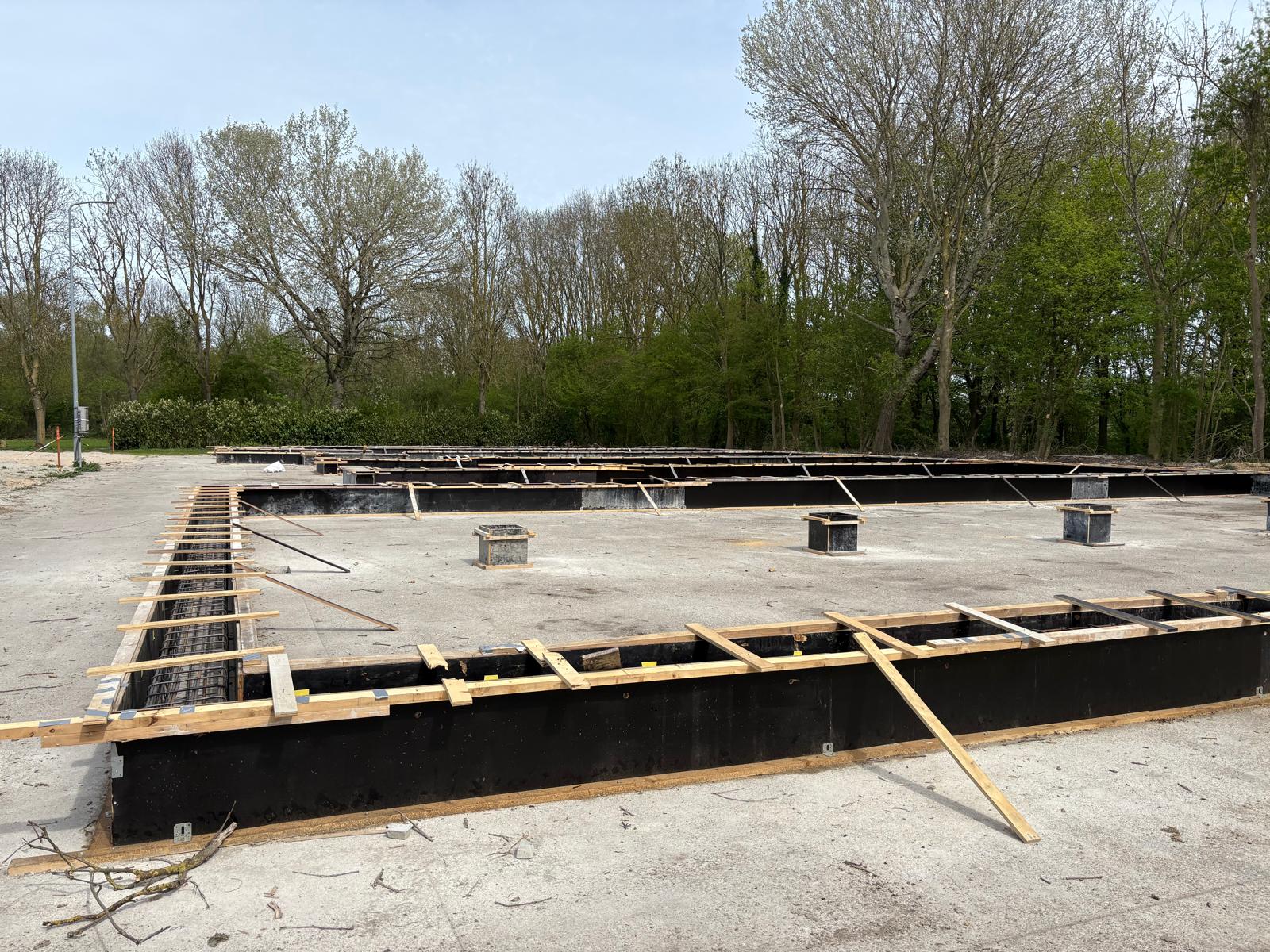

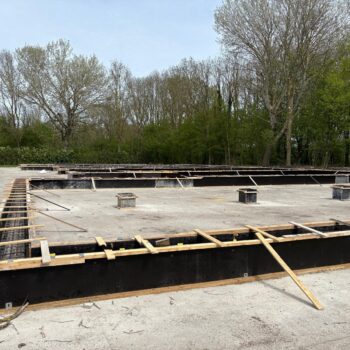

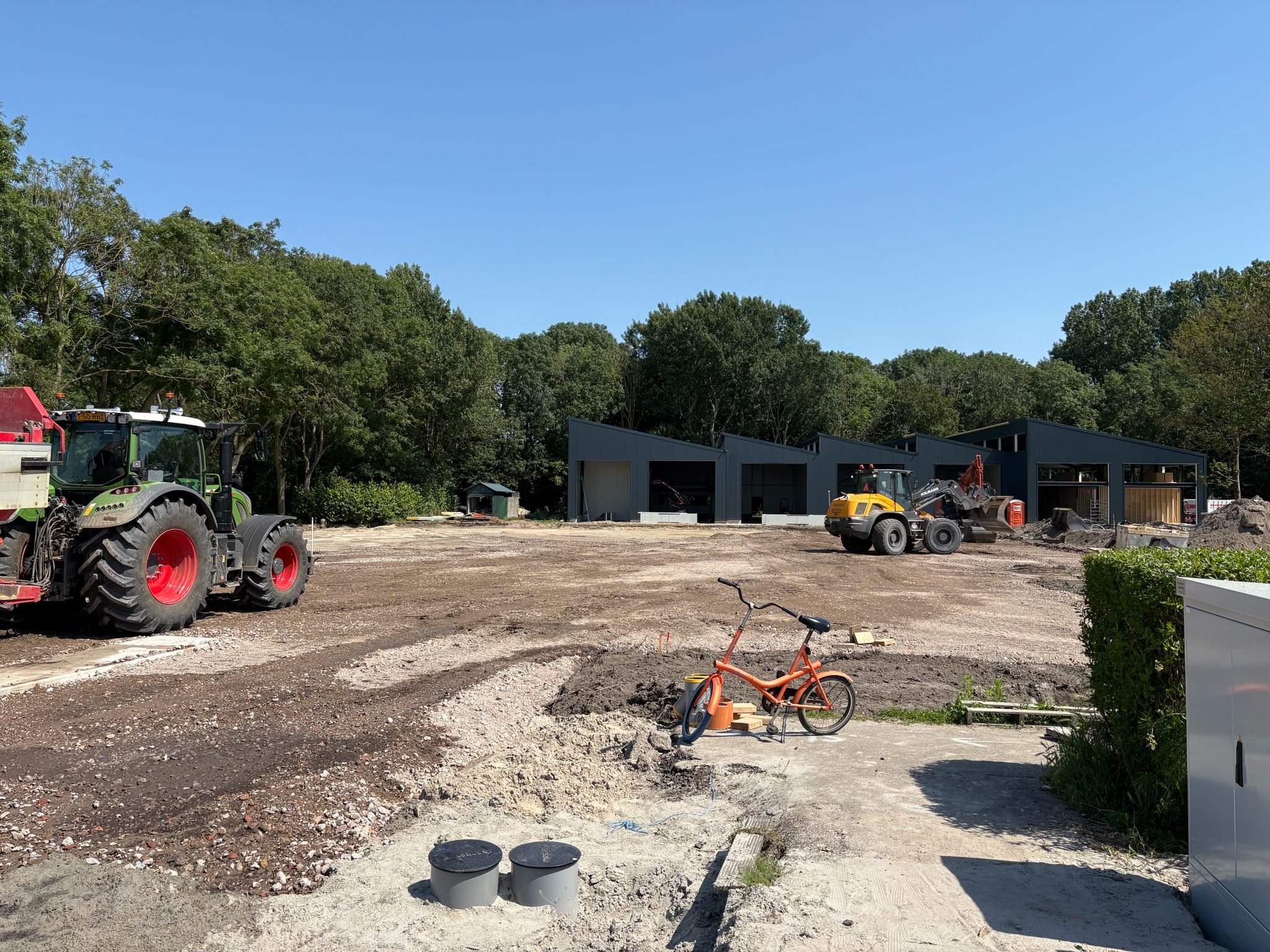

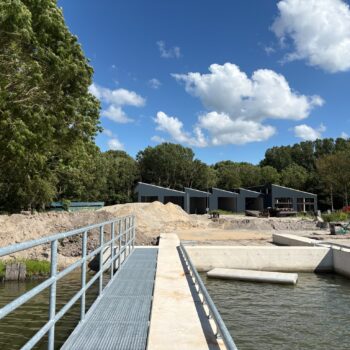

De mijlpaal deze week was de betonstort voor de fundering van de loods – je kunt nu goed de contouren zien.
Komende week komen de douchewanden dus we mikken erop dat eind volgende week het sanitairgedeelte open kan. Het staat nu al startklaar maar is één grote ruimte (en dat is wel heel gezellig 😉). Douchen kan gewoon nog op Waterland.
We fietsen nu nog veel heen en weer tussen de twee locaties, vanaf medio volgende week is het oude havenkantoor op Hemmeland ook geopend – dat is lekker dichtbij!

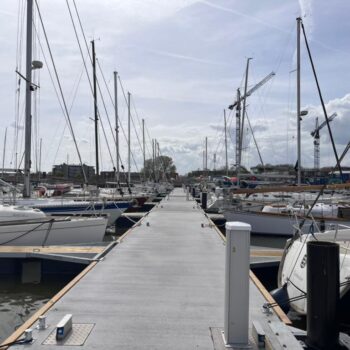

17 april 2026 ~ De week van Waterland ~ het vordert gestaag

Deze update deelt graag positief nieuws, helaas begonnen we de week met iets negatiefs: koperdiefstal op een oude elektrakast. Daarom is het deel rondom het afvaleiland zonder stroom. Omdat we de hele haven komende week op het nieuwe net aansluiten, lijkt de schade beperkt.
De haven zie je iedere dag verder vullen met boten vanuit hun winterligplaats naar de zomerligplaats. Heel bijzonder om te merken dat alles nu samenkomt.
Deze week is de elektra aangesloten op steigers 7,8 en 9. Steigers 3 tm 6 volgen komende week. Aanstaande maandag komt het langverwachte onderdeel voor de hoofdverdeelkast binnen. Let op: er is die dag geen stroom op de nieuwe haven.
Als het goed is krijgen we woensdag de goede waterput, hierna kan PWN de put aansluiten en komt vervolgens water op de nieuwe steigers. We hopen na Koningsdag op de nieuwe haven water te hebben.

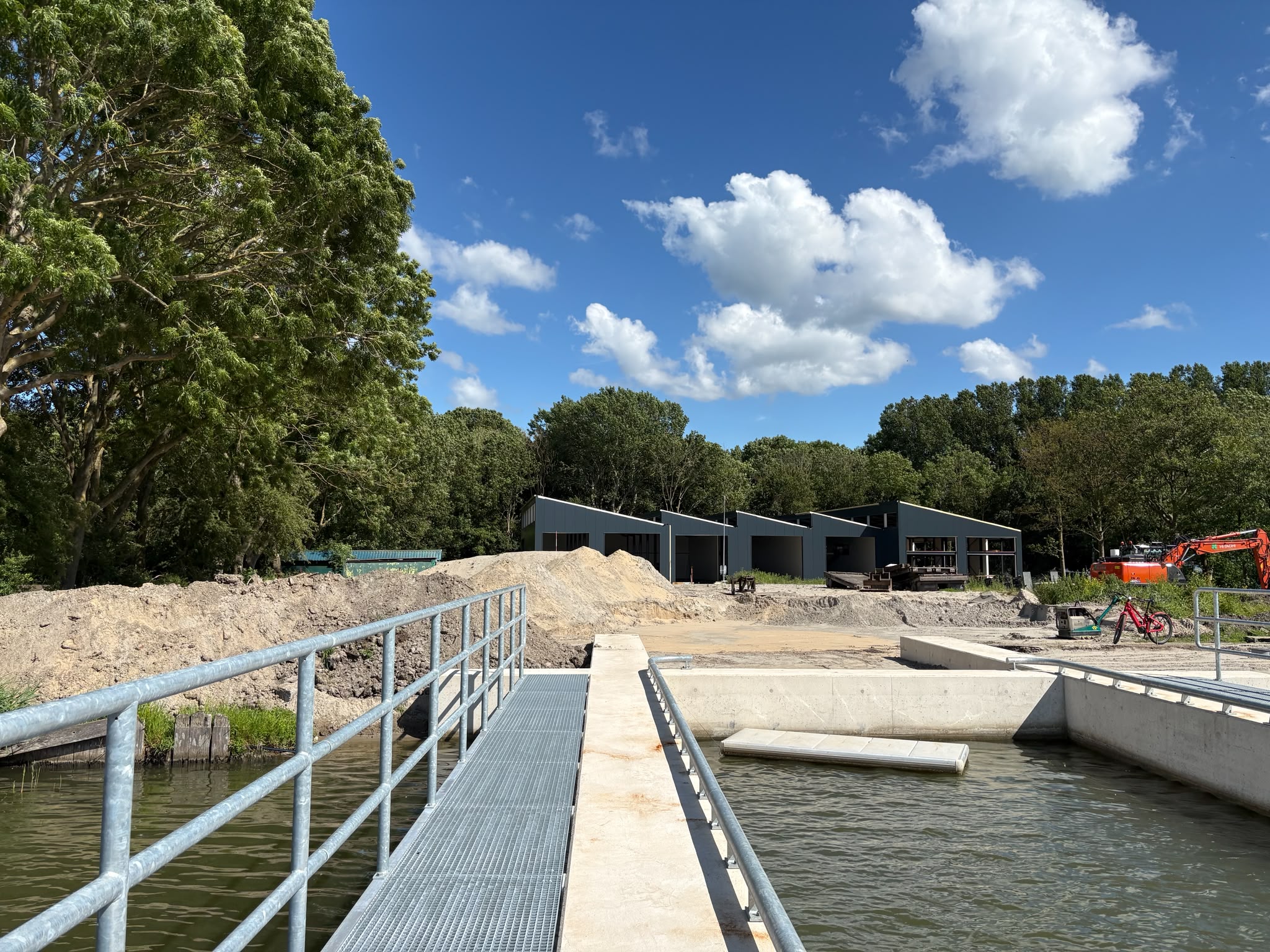

De fundering van het servicegebouw vordert gestaag, de reddingtrappen zijn gemonteerd op de steigers.
De verlichting van de steigers en het aanlichten van het havengebouw geeft een mooi beeld van hoe het straks is als alles aangesloten is, en dat is al bijna!

10 april 2026 ~ De week van Waterland ~een klein hobbeltje

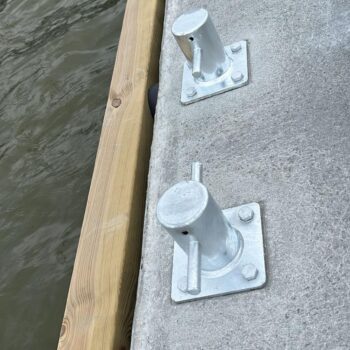

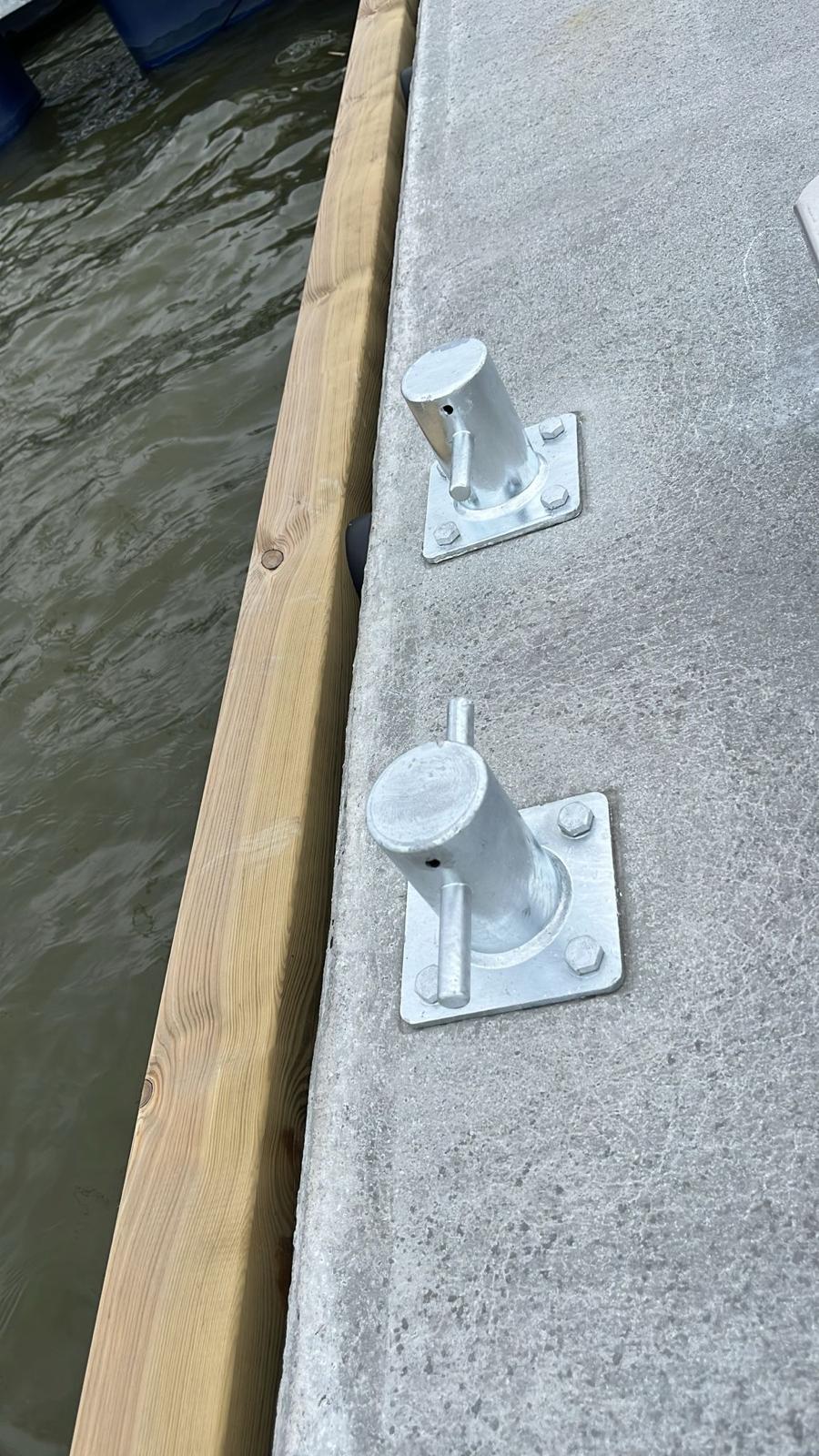

Er is weer veel gebeurd deze week. De bolders zitten er allemaal op, de stickers voor de ligplaatsen zijn allemaal geplakt en er liggen al ruim 100 boten in het nieuwe deel.

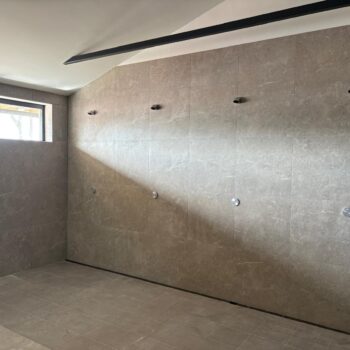

We draaien proef met de douches zodat als de wanden er zijn, we gelijk open kunnen. Het douchesysteem is voorzien van automatisch spoelen tegen legionella, op de steigers komt dit ook.
Helaas hebben we nu nog geen stroom op de nieuwe steigers: het onderdeel voor de hoofdverdeelkast (groot! moet met de heftruck erheen!) mist een heel klein onderdeel, dus die komt later. Daarom worden volgende week een paar steigers aangesloten op de huidige groene kast zodat we even voort kunnen. Over ongeveer twee weken gaat dan de hele haven over op de nieuwe verdeelkast.

En natuurlijk als je nog op je winterplek ligt: verhuis naar de zomerplek, als de zon schijnt voelt het als zomer!

3 april 2026 ~ De week van Waterland ~trots waar we zijn

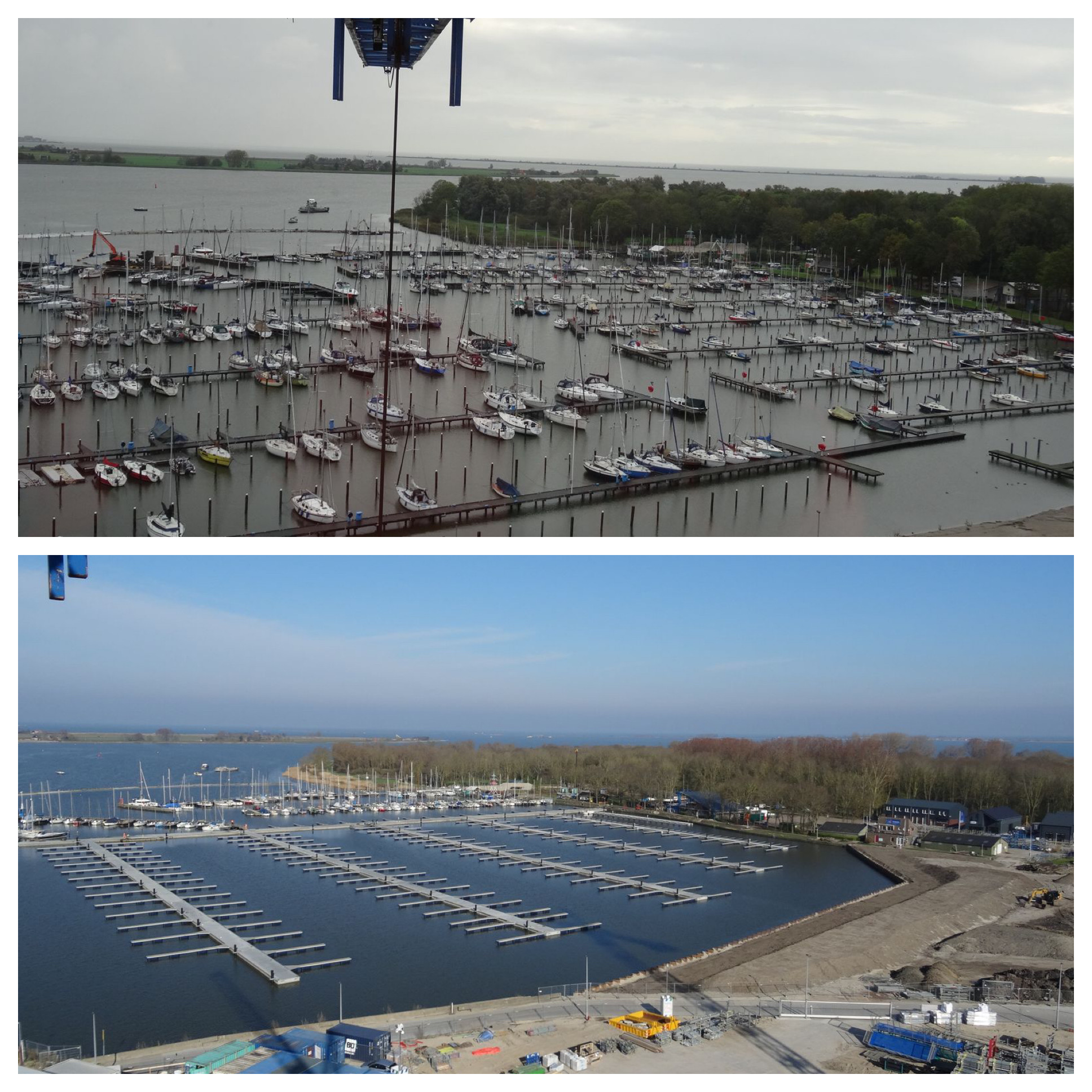

Deze week kregen we van onze ligplaatshouder een USB met foto’s vanuit de bouwkraan waar hij werkt. Zo zie je wat een verandering we bereikt hebben deze winter!
De start van het seizoen is meestal ook het teken van ligplaatsspaghetti – dus lig je op een tijdelijk plek deze winter? Zorg dan dat je uiterlijk maandag op je ligplaats voor het seizoen ligt. Lukt dit niet: meld het even – dan kijken we wat er mogelijk is.

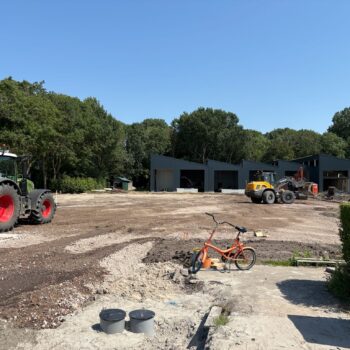

De bouw gaat gestaag door. Deze week waren de highlights:
– de fundering van de loods is aangebracht,
– alle nieuwe kabels zitten in de grond (data, water & elektra). Dank @seijsener.techniek
– het hout tegen de gevel en de verlichting rondom het pand gaat goed, we zijn nu in de laatste fase voor het sanitairdeel van het havengebouw Kees Buter Timmerwerken
– de bolders zijn binnen en monteren we nu, de cijfers voor de ligplaatsen plakken we (en dat vordert ook gestaag) en de eerste lichting i-Marina bordjes is er ook al
– de plaatsing van het onderdeel voor de hoofdverdeelkast staat volgende week op de planning. De nieuwe haven heeft dan een dagdeel geen stroom – houdt facebook/insta in de gaten voor de data
Havenvlaggetje op leeftijd? Haal dan een nieuw havenvlaggetje op het havenkantoor, hij ligt daar voor je klaar. Vanaf dit weekend zijn we weer 7 dagen per week geopend.

27 maart 2026 ~ De week van Waterland ~ roerig maart

Deze week hadden we maarts weer maar wel mooie voortgang!
De cijfers voor op de steigers zijn de goede kleur en hoogte dus 455 stickers komen volgende week binnen, dan plakken we ze op de drijvers.

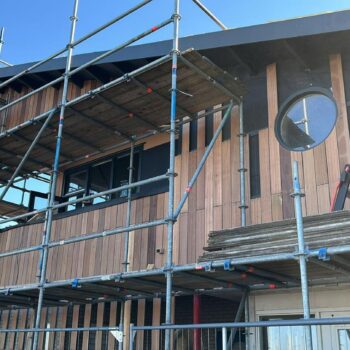

De hal van het sanitairgebouw krijgt mooi vorm door @Kees Buter Timmerwerken , dit zie je hierboven op de foto (ook hier hebben we het oude steigerhout op één muur). Van Geemen is begonnen met de aanleg van het nieuwe riool vanaf het havengebouw.
De winterstalling bij Waterland gaat nu te water, dus lig je op een winterplek op steigers 1,2, 10 of 11 (oude namen: Hemmeland A of B/Waterland A of B)? Verhuis dan binnenkort naar je nieuwe box. Twijfel je of het handig is of is je box nog niet vrij? Mail even, dan kijken we wanneer de vaste ligplaatshouder te water gaat/aankomt.

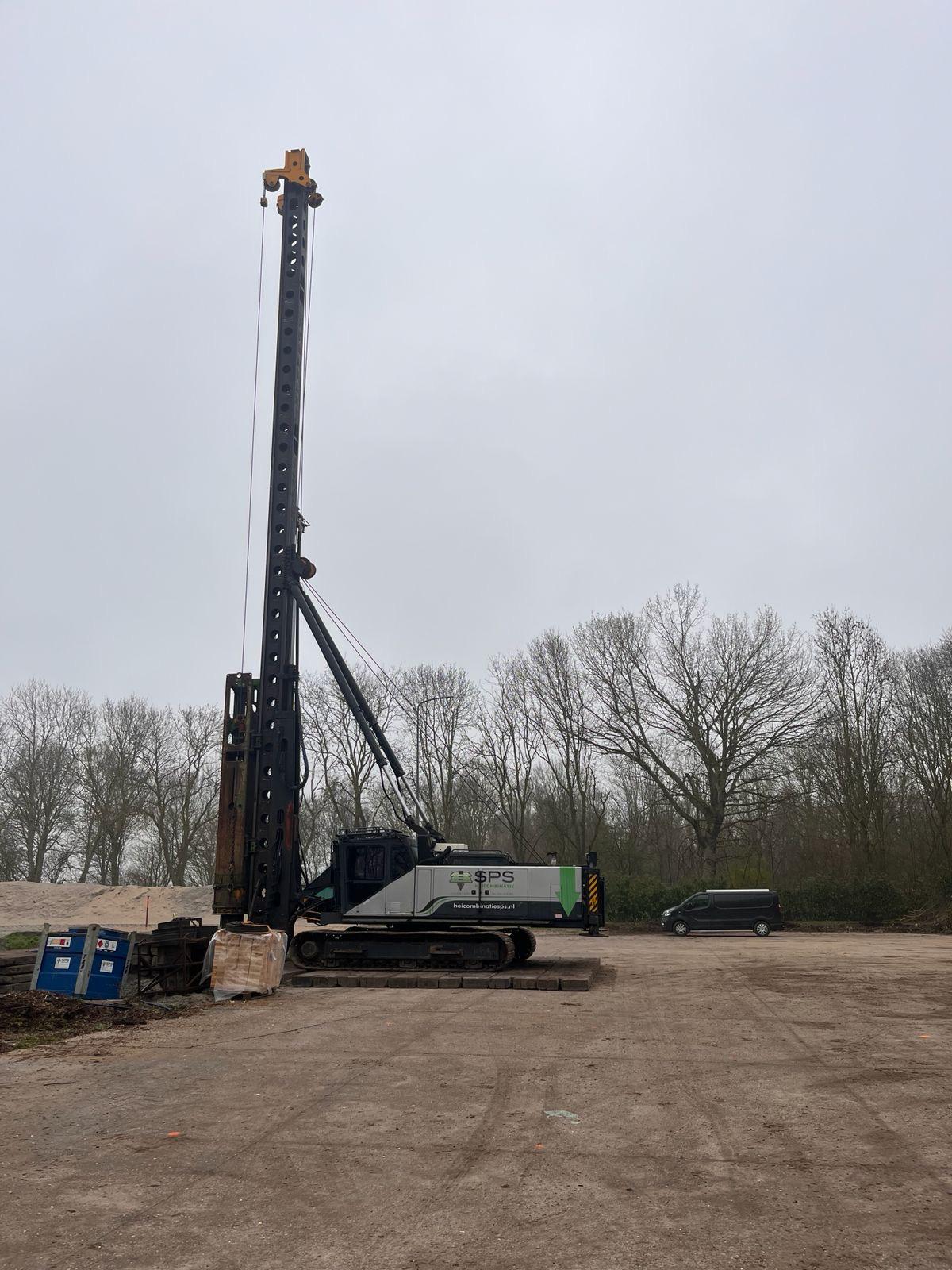

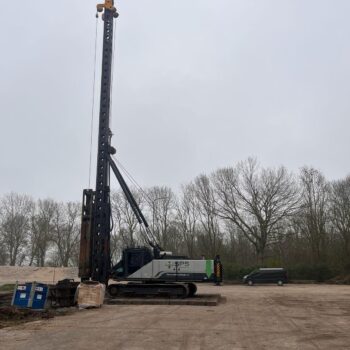

De fundering voor de nieuwe loods is geheid. Het bouwen van de loods gaat nu verder. HalverSails , Jachtservice de Waterman, LW Houtwerk en @waterlandyachtservice zullen hier te vinden zijn.
Ben je klaar voor het nieuwe seizoen? Haal dan een nieuw havenvlaggetje op het havenkantoor, hij ligt daar voor je klaar

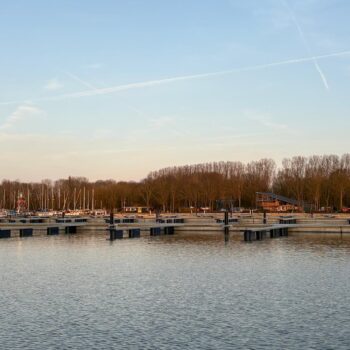

20 maart 2026 ~ De week van Waterland ~ mijlpalen vieren

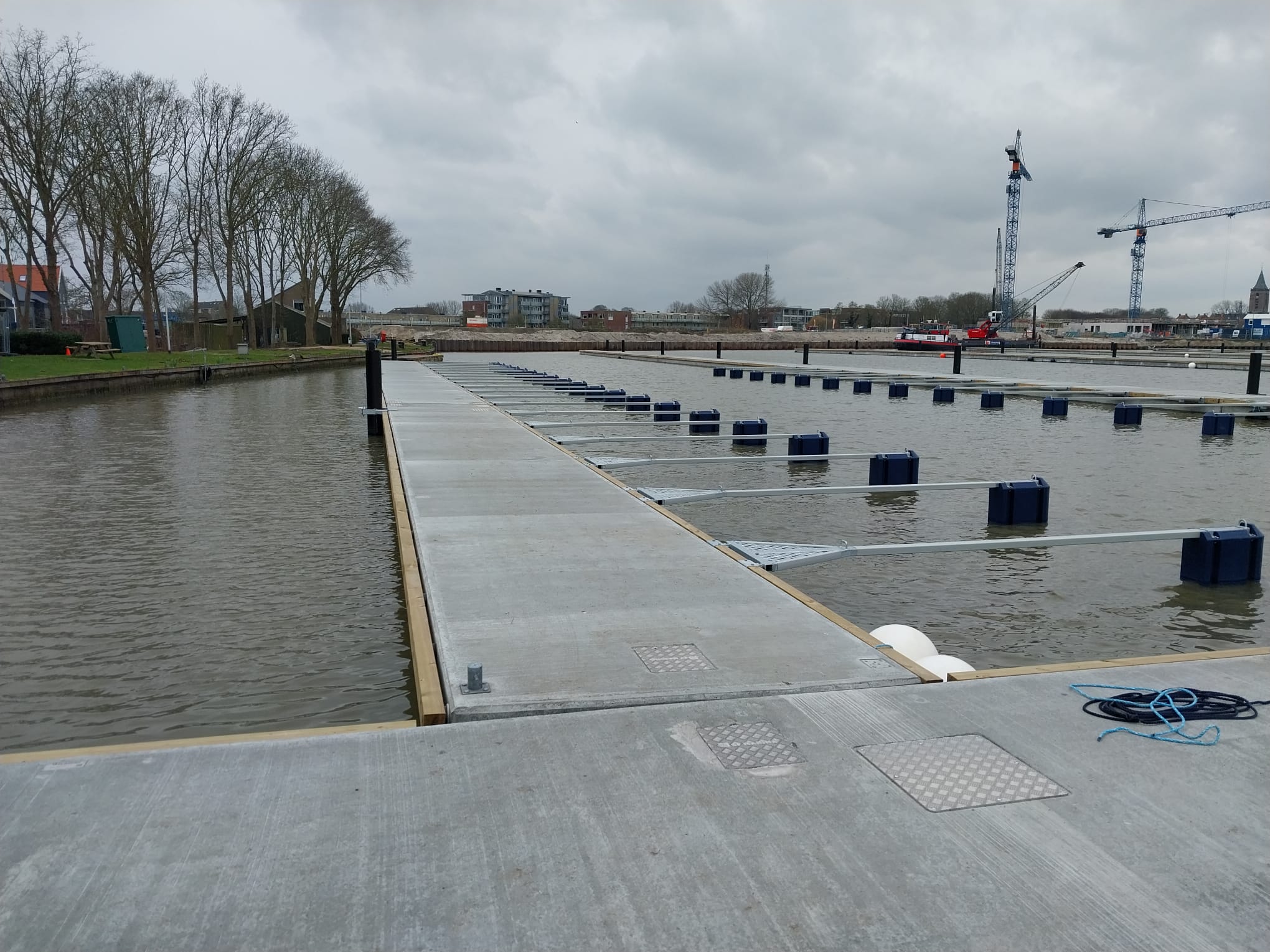

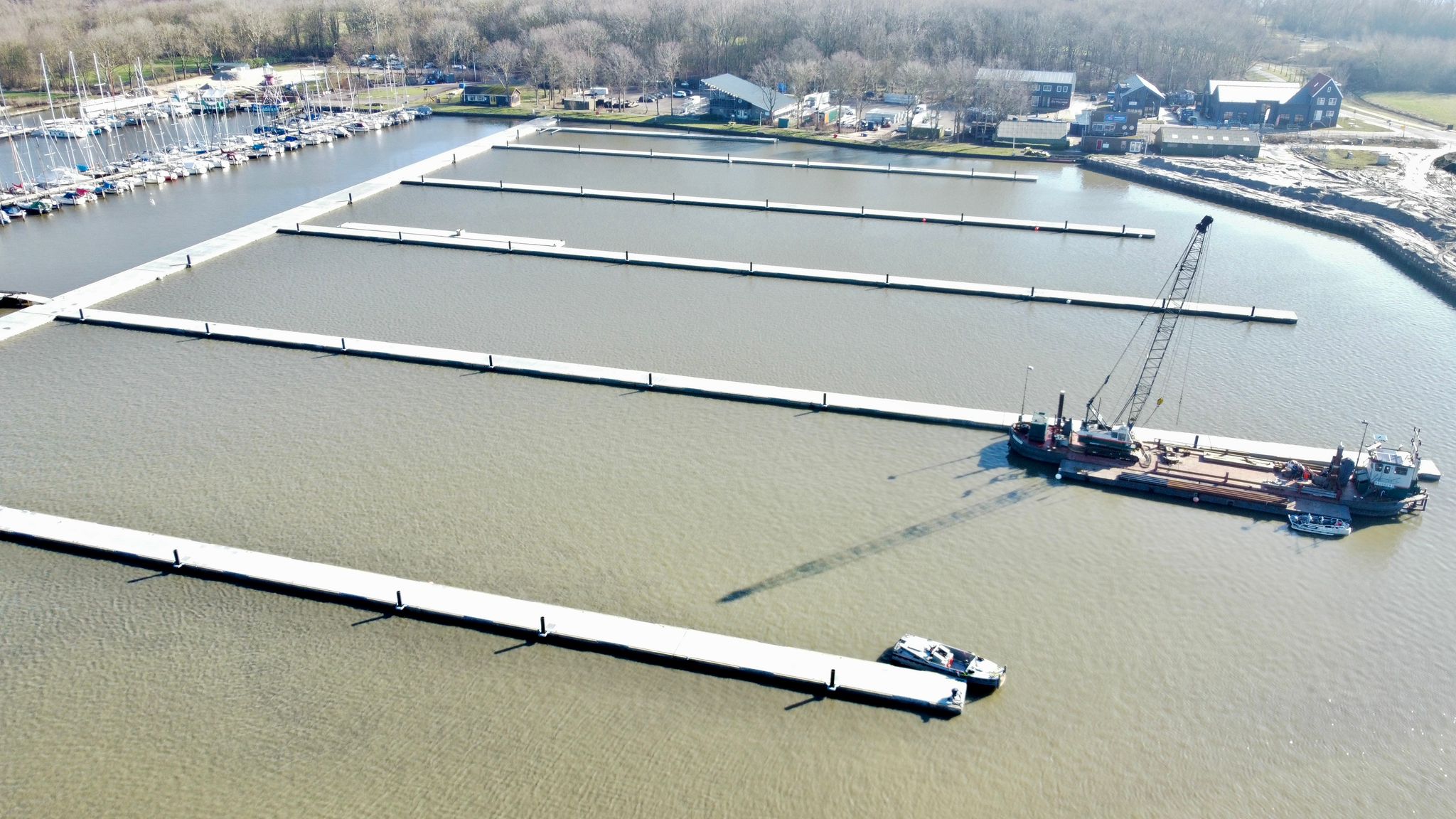

Alle vingerpieren zijn deze week gemonteerd, dus tijd voor taart! De boxnummers moeten er nog wel op maar de ligplaatsen liggen klaar. Stroom en water voor de nieuwe steigers wordt waarschijnlijk rond Pasen aangesloten.

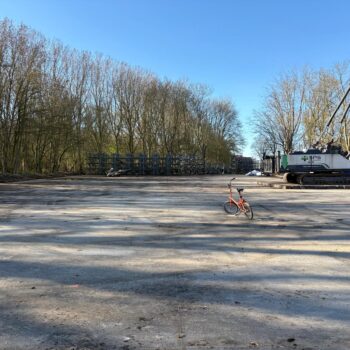

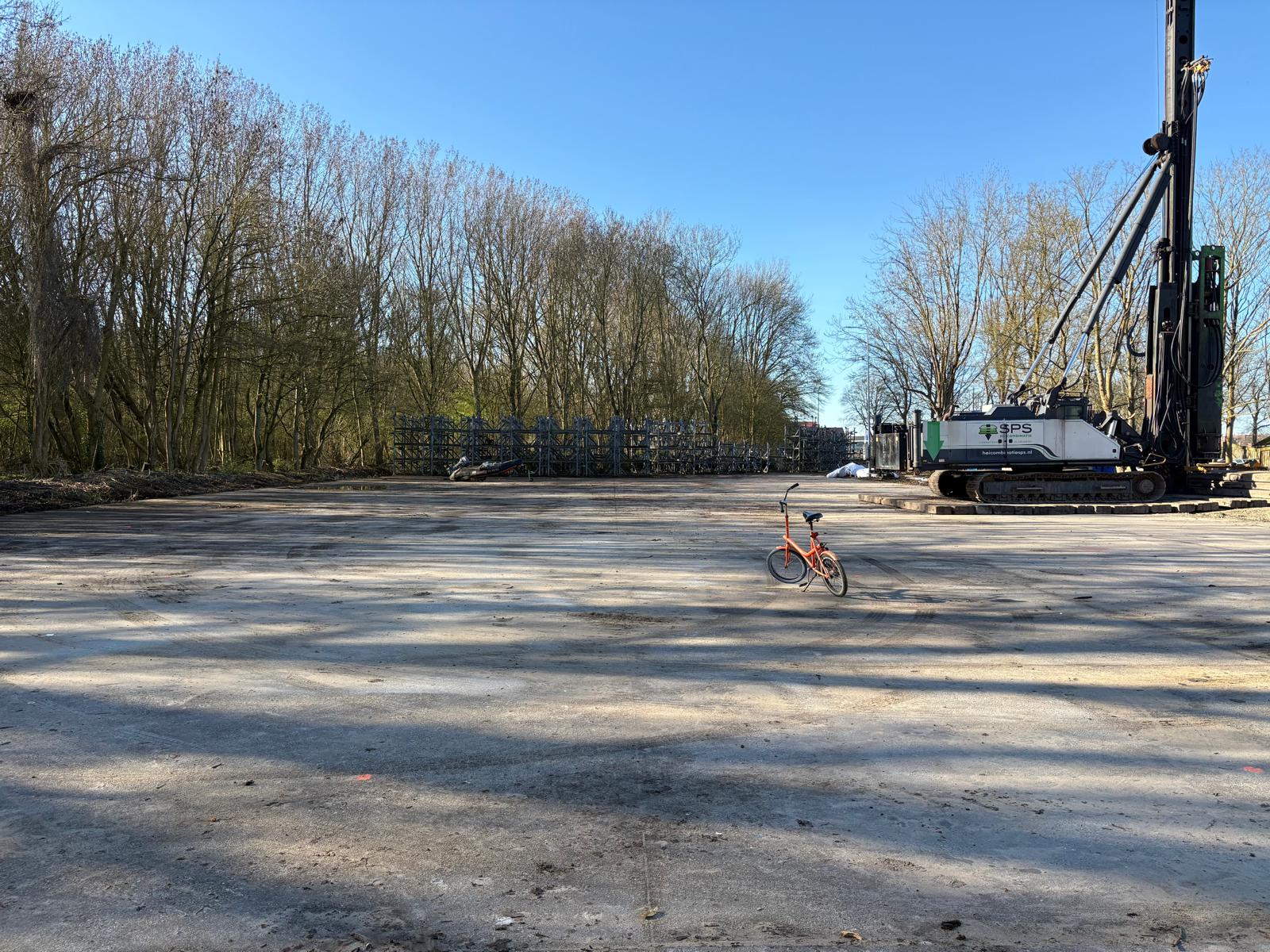

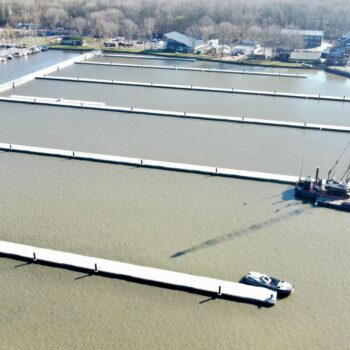

Veld 4 (het kerkhof) is nu helemaal leeg en schoon voor de bouw van de nieuwe loods. De boorgaten voor de fundering maakt de Veertol deze week, volgende week wordt er geheid. In deze loods komt HalverSails, Jachtservice de Waterman, LW Houtwerk en Waterland Yacht Service.
Donderdag vierden we het 20 jarig jubileum van Marijke met het team (en was er taart).
De verbouw van het havengebouw gaat goed onder leiding van Kees Buter Timmerwerken. Het wordt heel mooi met het oude steigerhout tegen de gevel.

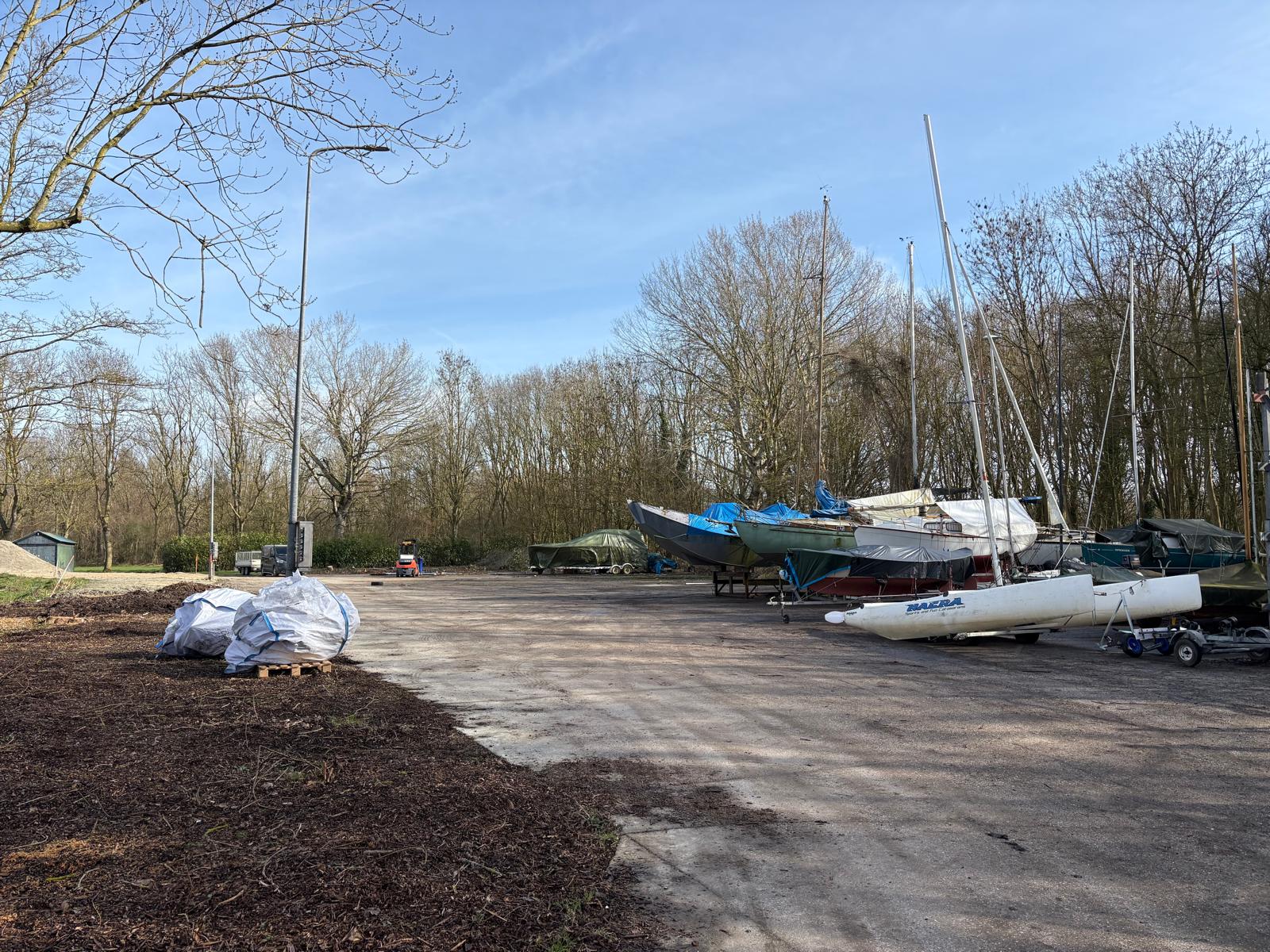

De jollen staan nu bij de rotonde – een mooie plek vlakbij de trailerhelling.
En er staat weer drinkwater op de steigers 1 & 2 en K & L!

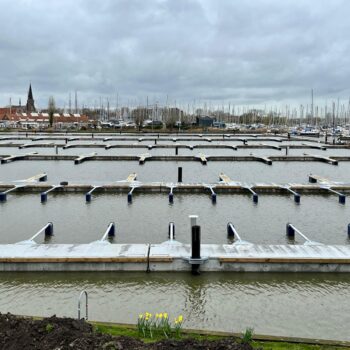

13 maart 2026 ~ De week van Waterland ~ meters maken

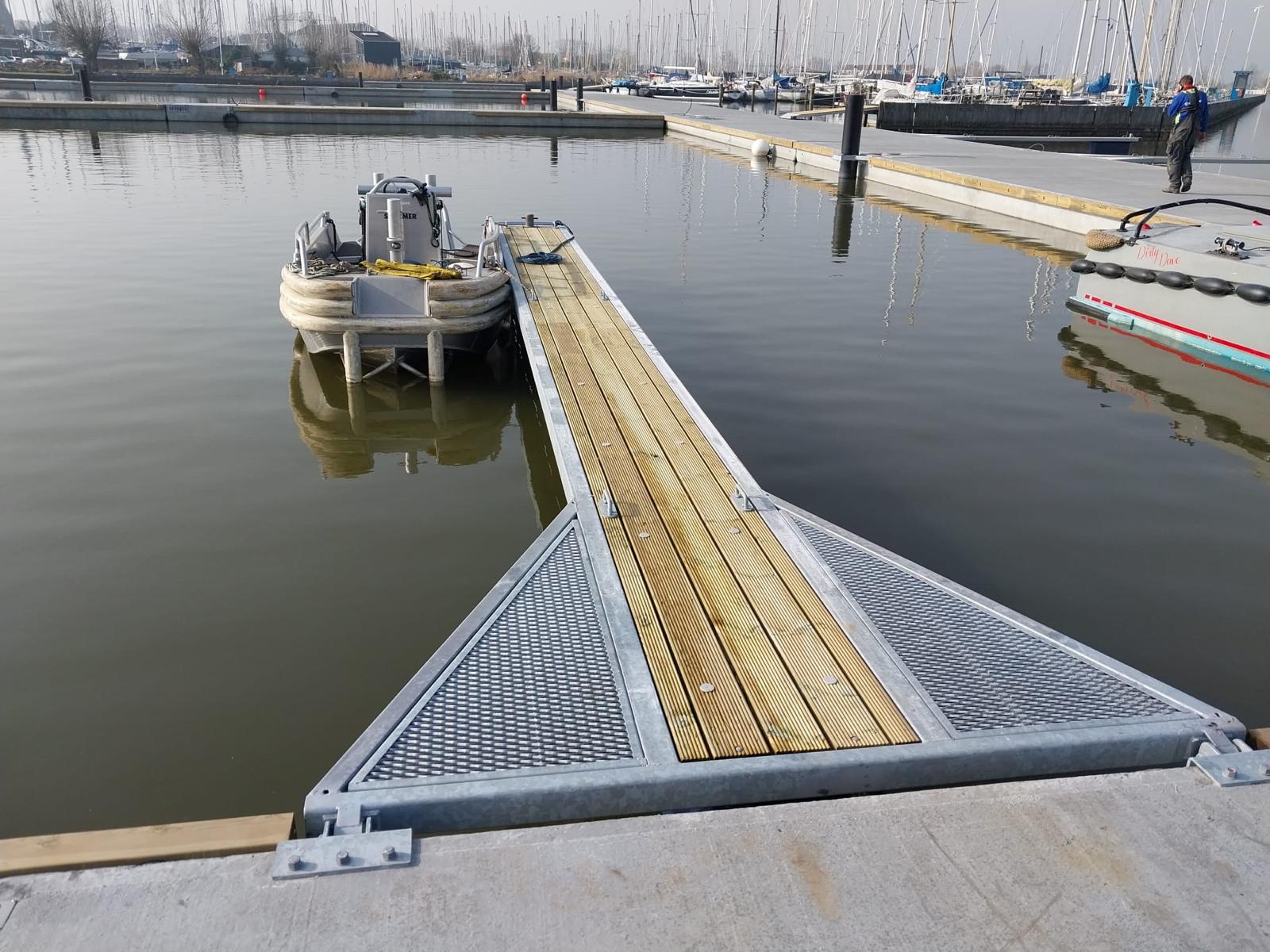

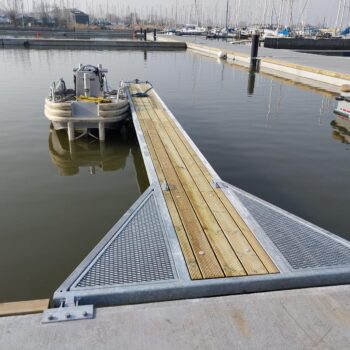

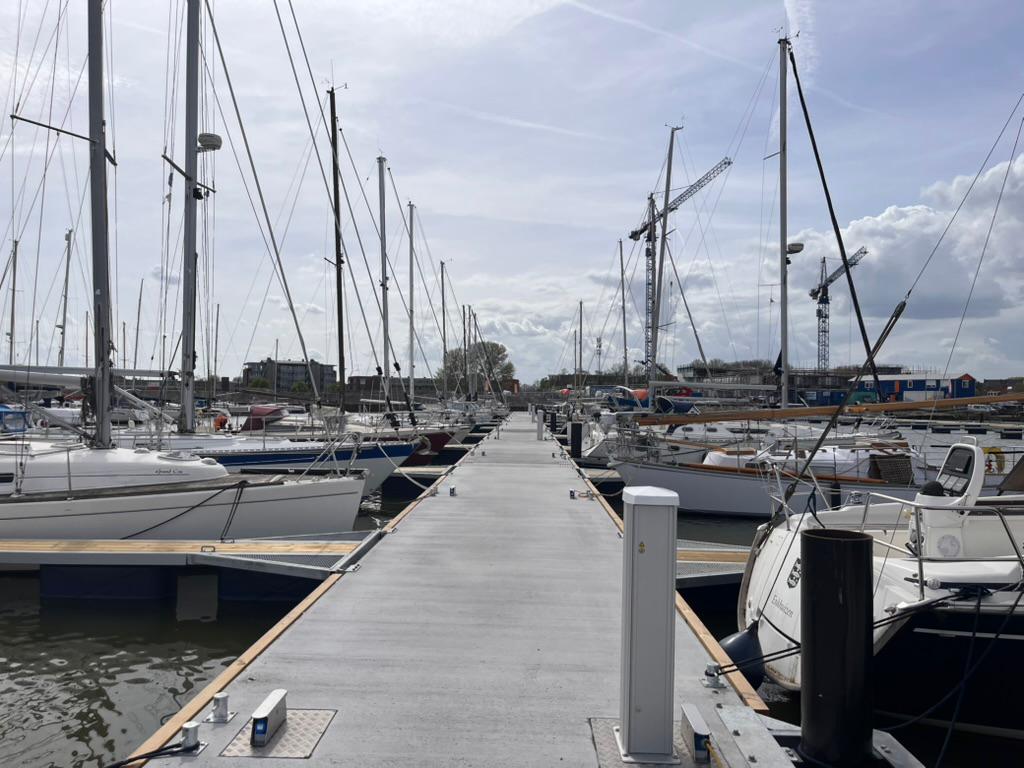

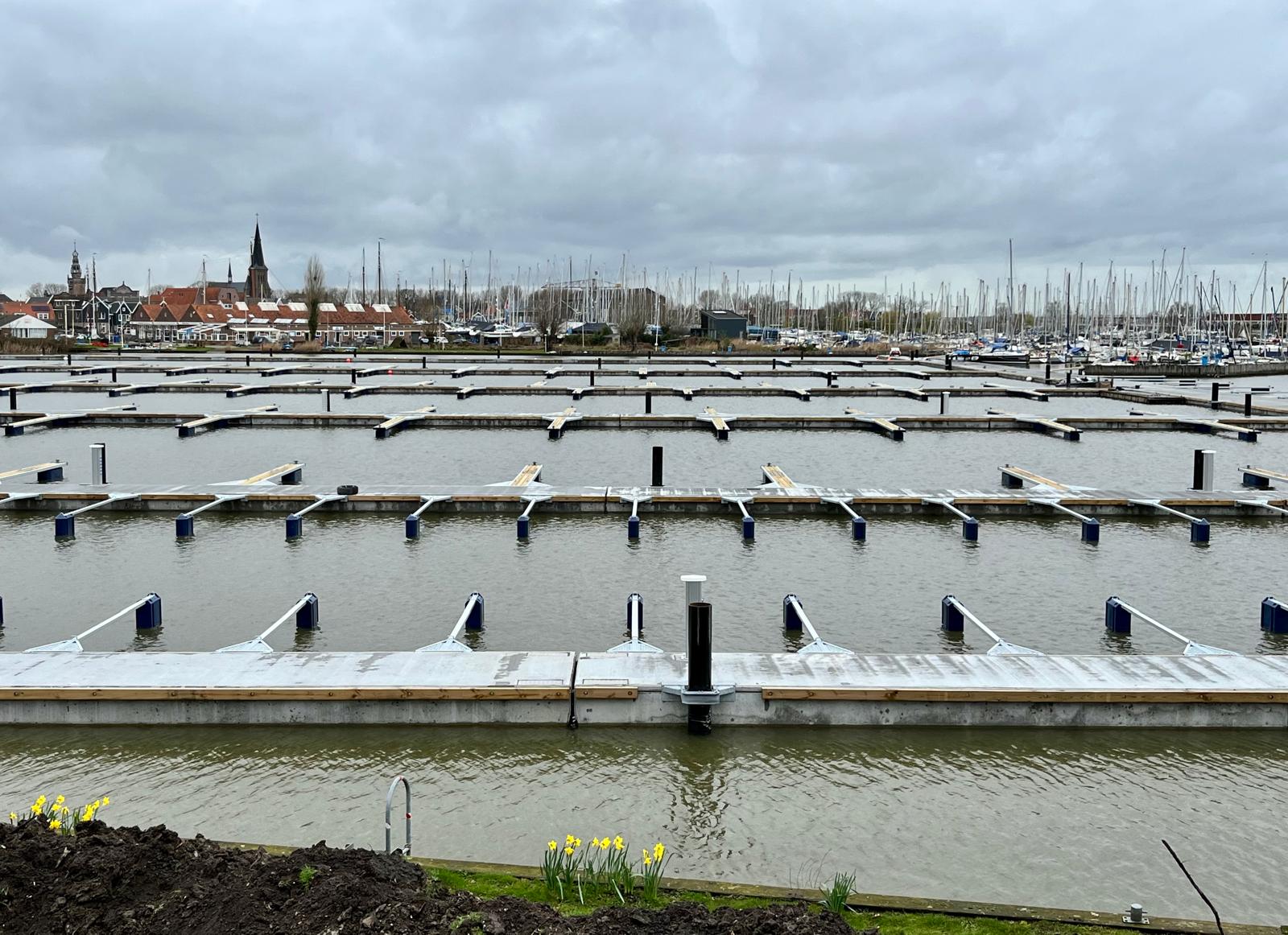

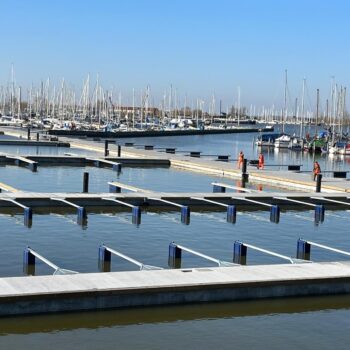

Deze week zijn de 10-meter lange vingerpieren geplaatst voor steigers 7 (even) en 8. We zijn begonnen aan steiger 9 (oneven). Nu hebben alle steigers van 3 t/m 8 er al vingerpieren op zitten.
@seijsener.techniek trekt nu de kabels en monteert de stroom, data & waterzuilen op de steiger. Omdat alles vervangen en vernieuwd wordt, is dit een grote klus.

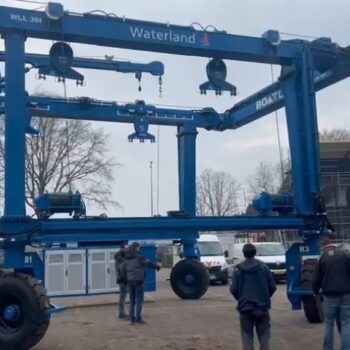

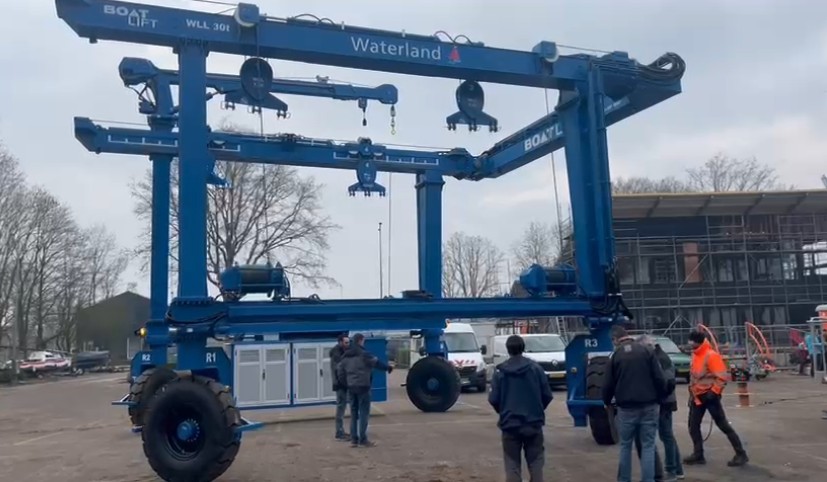

Onze kraan is goedgekeurd en de collega’s hebben training gehad. Hij heeft zelfs het lichtpakket dus ook einde dag in de winter kunnen we goed zien wat we doen.

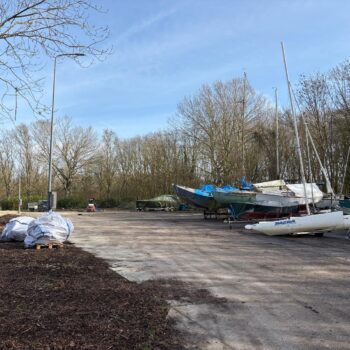

Veld 4 op Hemmeland maakten we leeg – hier komt de nieuwe loods. De jollen verhuizen naar de rotonde, de trailers en laatste boten naar de bosrand. Volgende week wordt de loods uitgezet.
En praktisch: omdat er nog een kans is op nachtvorst, hebben we nog geen water op de steiger.
Fijn weekend!

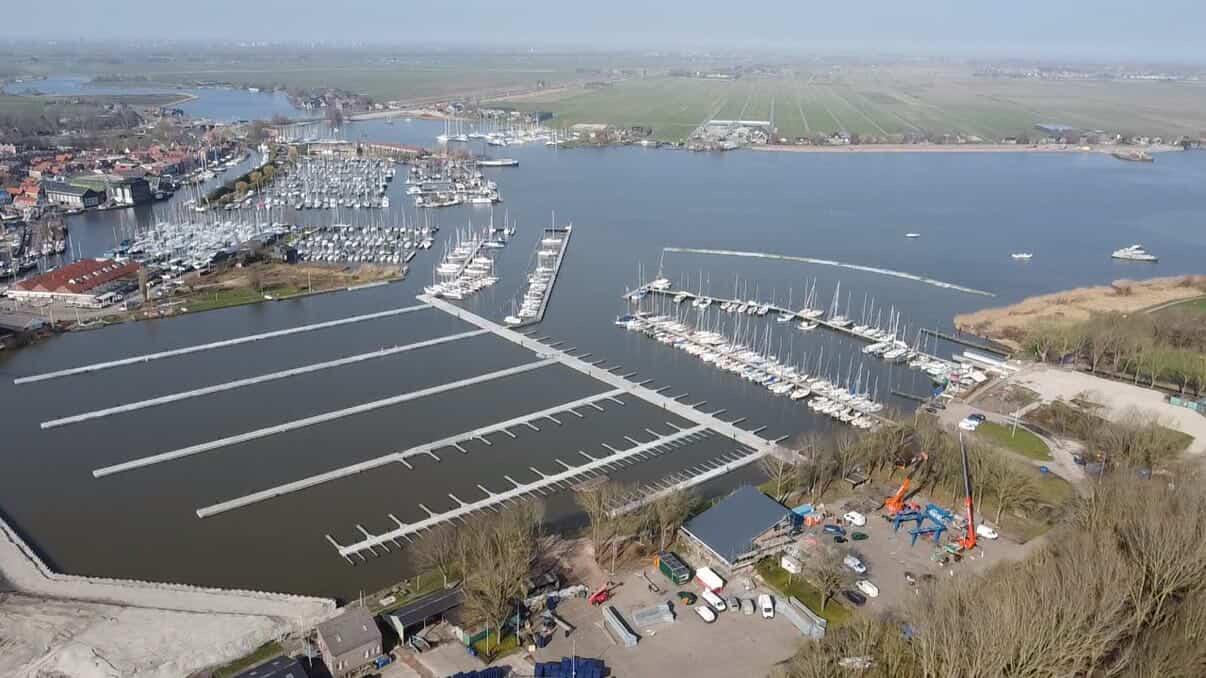

6 maart 2026 ~ De week van Waterland ~ zonnig werk ☀️

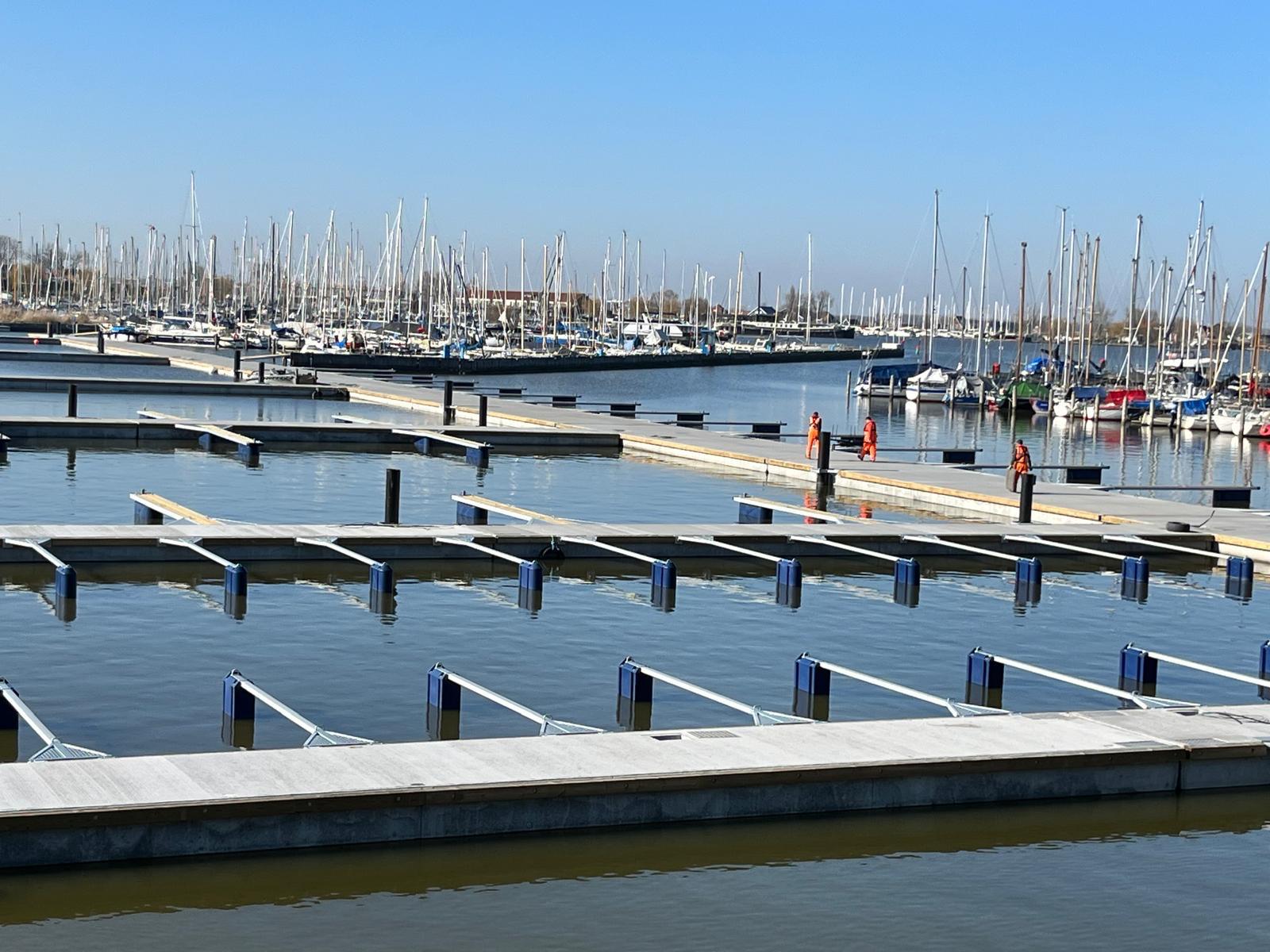

Wat een weer hadden we deze week! Met die zon erbij is het toch een ander gezicht.
De Hemmeland A steiger kon al eerder aangepaste stroomkasten krijgen dus die heeft @Seijsener geplaatst. Zij leggen de stroom/data en watervoorziening aan voor de steigers.
De vingerpieren in elkaar zetten gaat voorspoedig. Op de steigers 4 en 5 zitten alle zijpieren er nu op, steiger 6 is bijna klaar. Let op als je komt kijken: we zijn aan het bouwen dus niet alles zit vast/luiken staan open etc.

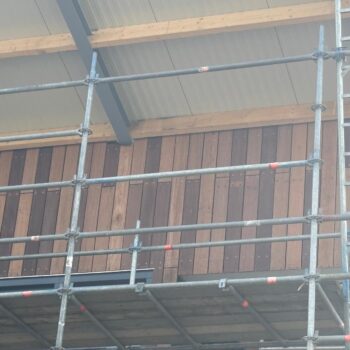

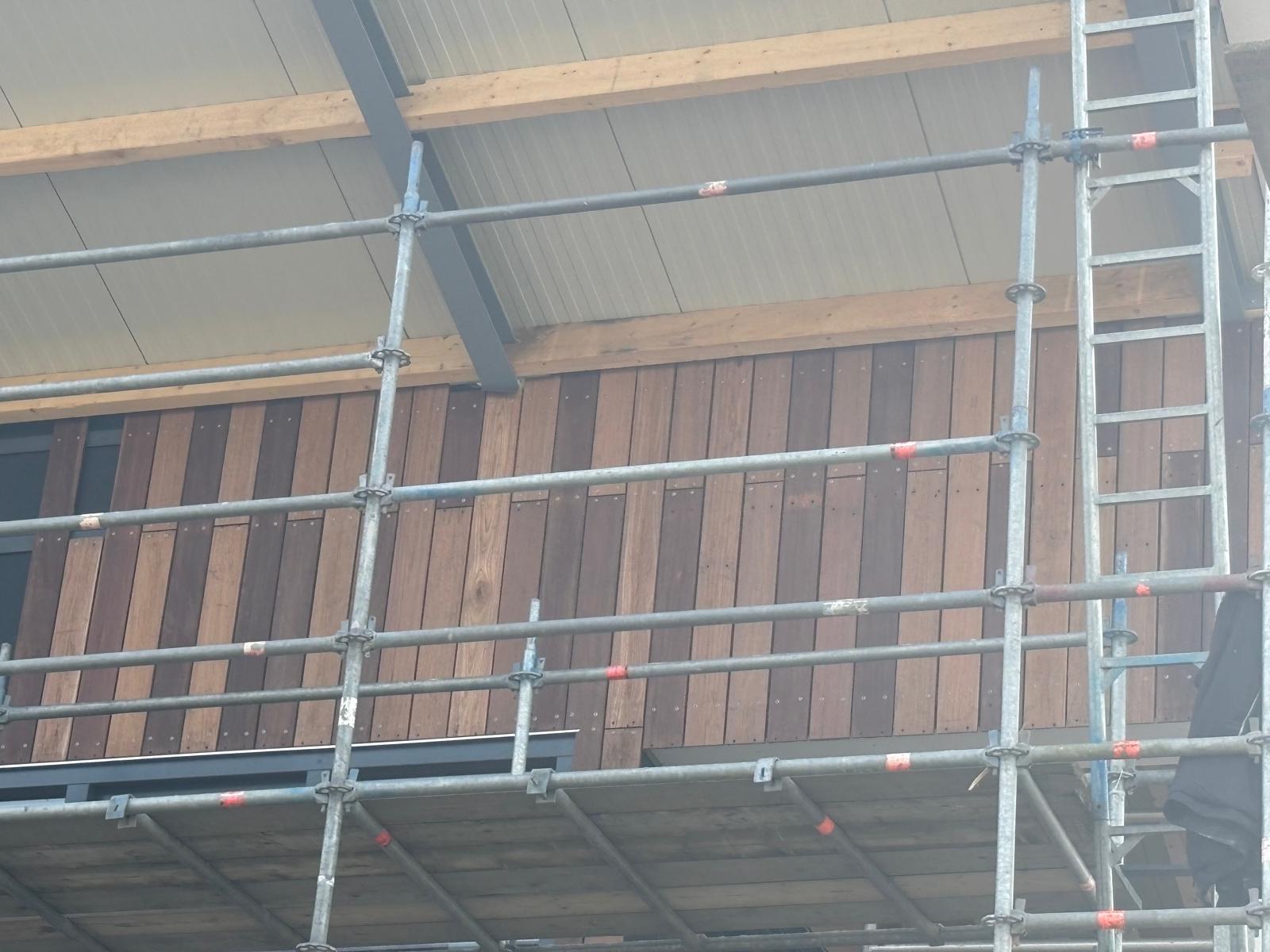

Het havengebouw wordt bekleed met het hout van de steigers van Waterland. De achterkant van zo’n plank is glad en is nog prachtig.

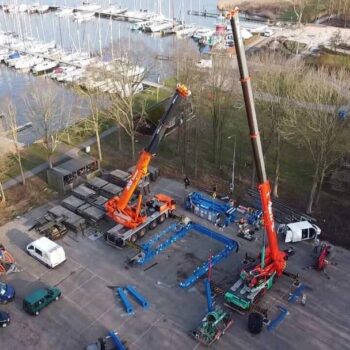

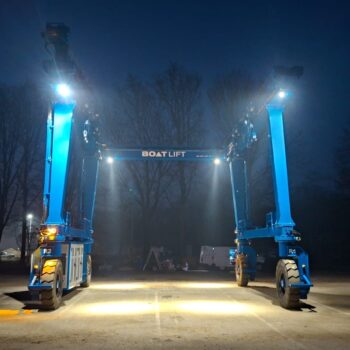

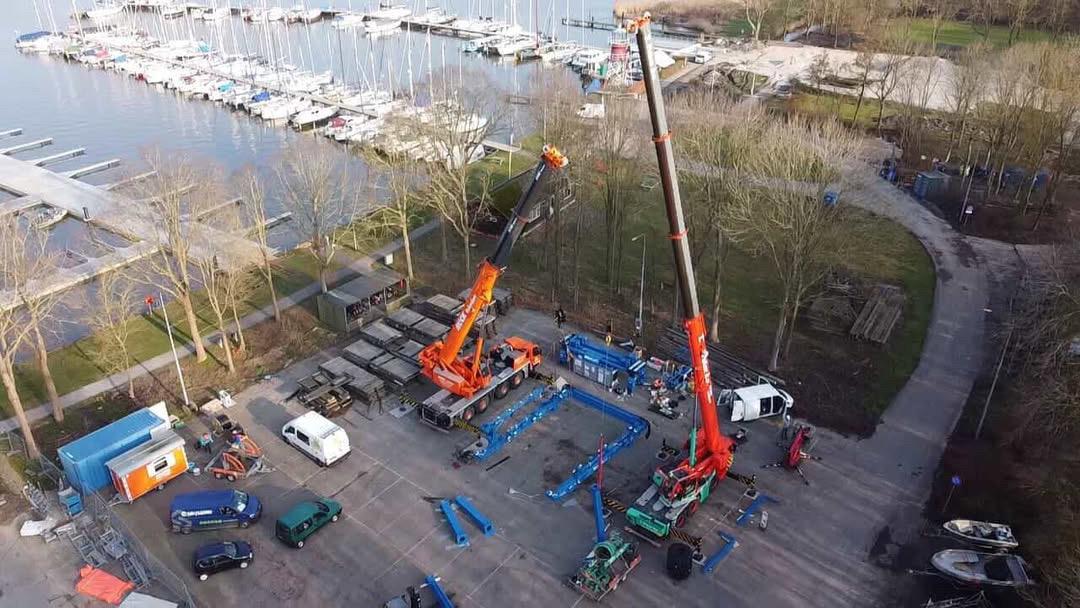

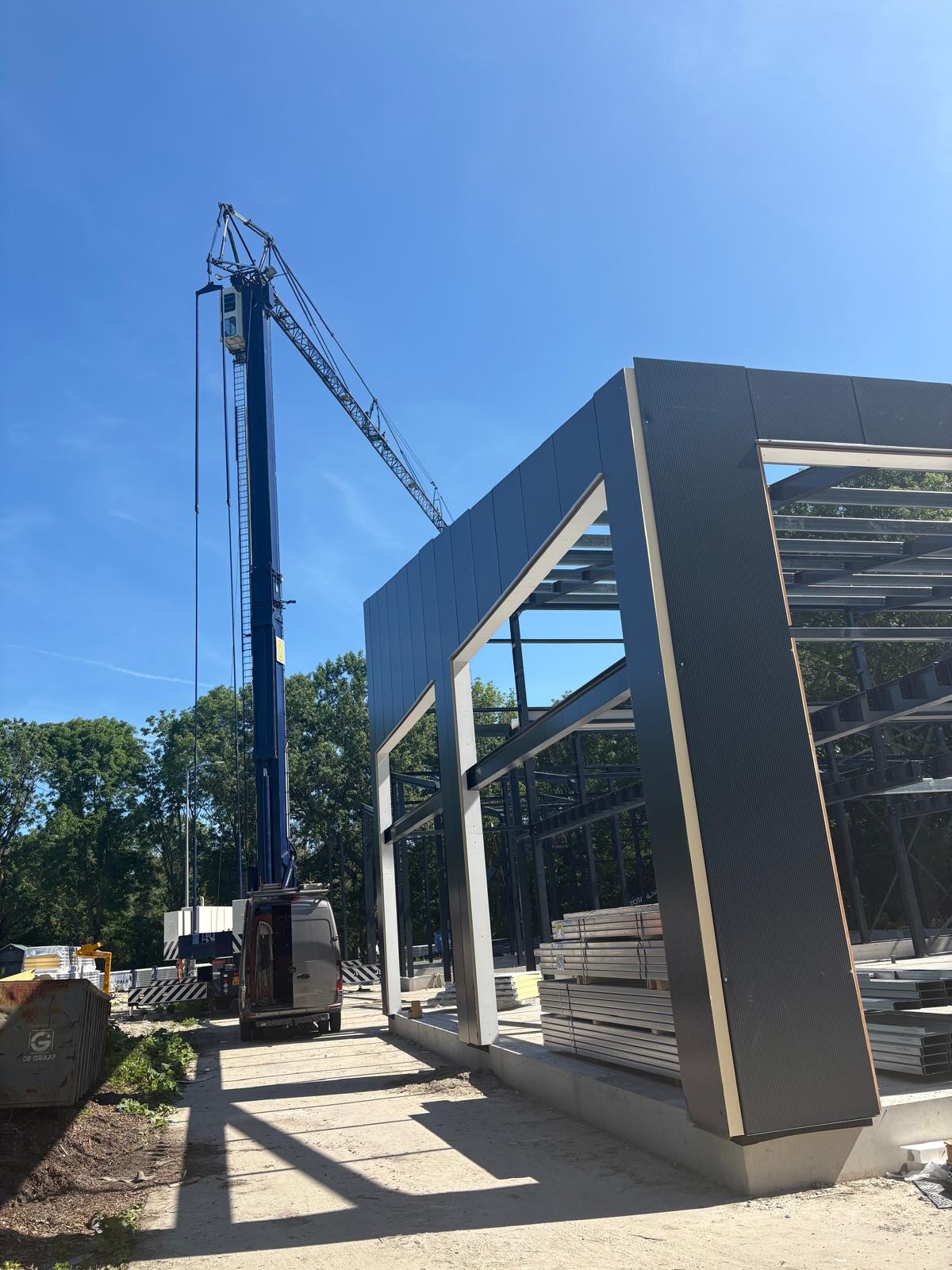

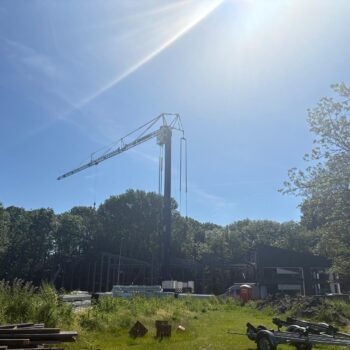

En… de kraan van @boatliftitaly is aangekomen! Twee telekranen van @mickvolendamkraanverhuur en @tpaterbv, een hoogwerker en supergave foto’s van @kraanfanaat. Als het werfterrein klaar is, rijden we hem naar de goede plek en komt hij in actie.
28 februari 2026 ~ De week van Waterland ~ op dreef
Alle steigers liggen nu op hun goede plek, het aansluiten van de vingerpieren is begonnen. De zijpieren van steiger 4 zitten er allemaal op, de eerste van steiger 3 is vandaag geplaatst. De loopbruggen naar de steigers 10 en 11 zitten nu vast dus deze zijn weer bereikbaar.
Bij de rotonde hebben we nu een kleine opstelplaats voor de vingerpieren voor de hoofdsteiger, deze moeten hier te water (anders zitten ze aan de verkeerde kant van de haven).

De betonvloer voor het havengebouw is vandaag gestort door Kees Buter Timmerwerken. Op de foto zie je de plek voor de toekomstige receptie en bootshop.
Op Galgeriet zijn een groot deel van de bomen gerooid vanwege de aanstaande sloop. Een heel bijzonder gezicht.

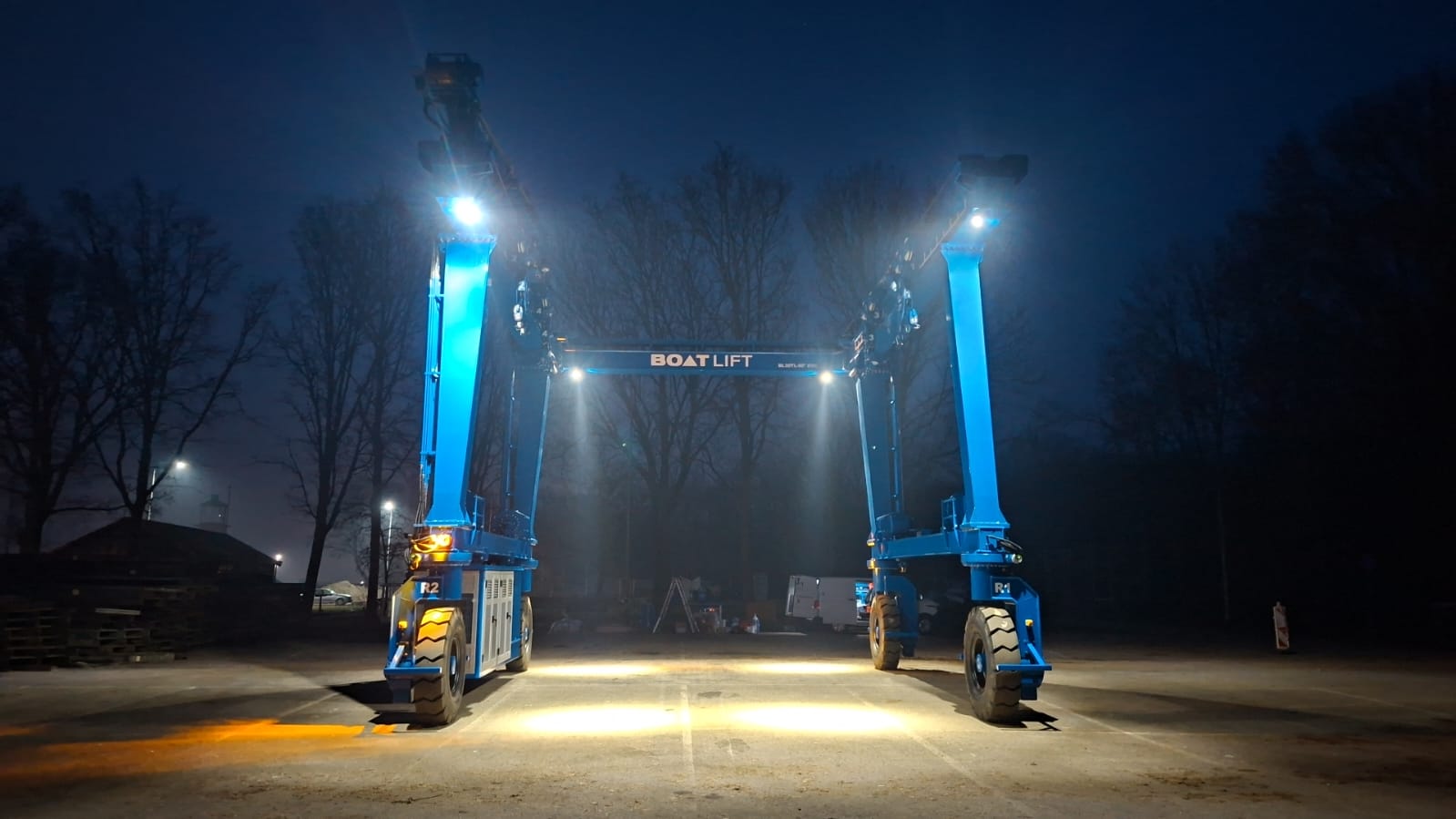

Volgende week komt de nieuwe botenlift – wij zijn er klaar voor!

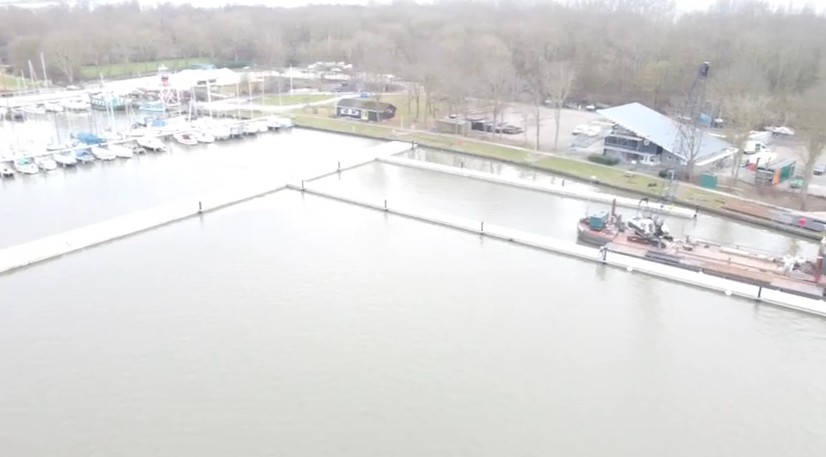

21 februari 2026 ~De week in een notendop: nieuw uitzicht!
Maandag is de doorsteek gemaakt bij de J voor de nieuwe invaart en zijn de stukken tussen Waterland A&B eruit gehaald. Dinsdag zijn we begonnen met de hoofdsteiger, en bouwen we op vanaf steiger 4. Rindert van @koninklijkeoosterhofholman heeft gevlogen met zijn drone, dus de sneak preview vanuit de lucht zie je hier. Nu liggen de steigers 3/4/5/6 en 7. Nog twee te gaan en we zijn compleet. Daarna begint het afmonteren van de vingerpieren en data, water en elektra op de steigers afmonteren.

Waarmee kunnen wij helpen?

waterland team
