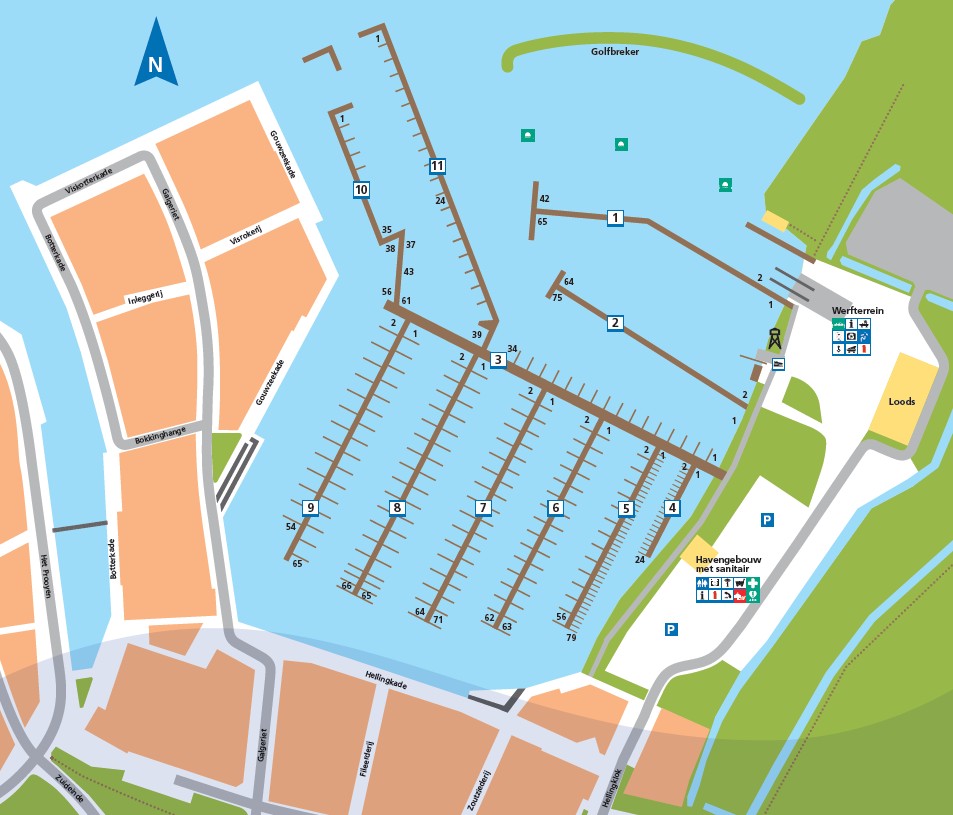

24-4-2026 – Een verhuizing plannen als deze heeft vele facetten. Naast de planning van het project Gouwhaven, is er het “gewone” havenseizoen (reserveren winterstalling kan vanaf 1 juli) en onze eigen bouwactiviteiten. Hieronder geven we per maand de verwachte activiteiten aan en lees je tussen haakjes de meest recente info.

Gerealiseerd juni 2025 – april 2026

– Voorbelasting op het camperterrein voor de nieuwe kraanbaan, duurt 3 maanden
– Verhuizing van de slagboom op Hemmeland naar de definitieve plek
– Nieuw hek rondom ons perceel op Hemmeland
Golfbreker gereed

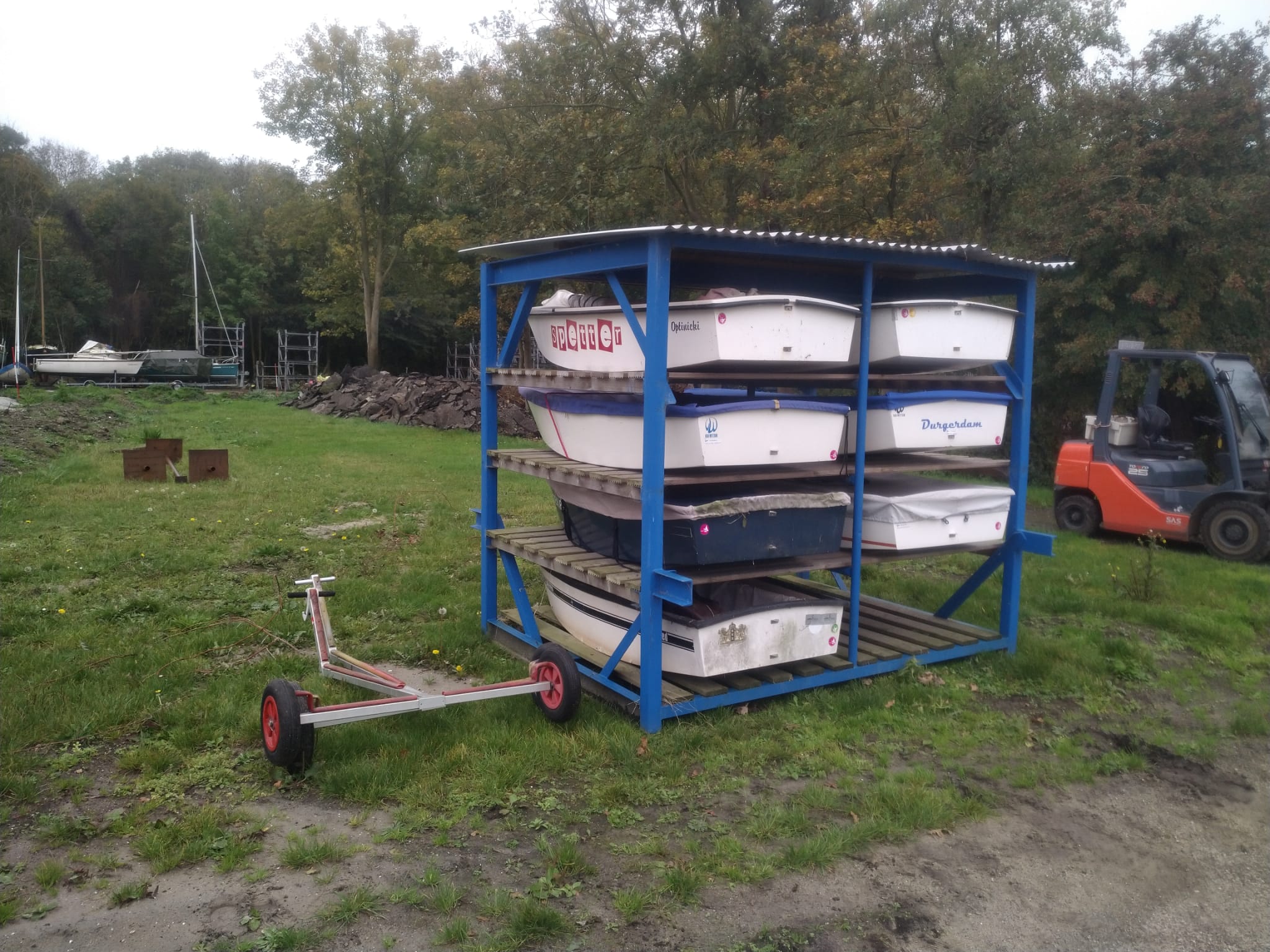

– Optimistenstalling verhuisd naar rekken bij de rotonde
– Kraanbaan gereed
– Glasvezel verhuisd, nieuwe waterleidingaansluiting
– Vermogen van onze elektra-aansluitingen verhuisd
– Alle steigers verwijderd die nodig zijn totdat de nieuwe aankomen
– Alle nieuwe steigers liggen in Monnickendam op hun plek
– Jollenplekken verhuisd naar de rotonde
– Alle schepen kunnen aanleggen op hun nieuwe ligplaats
– Nieuwe botenlift is geleverd
– Aansluiten Nieuwe steigers  – alle elektra is per 21 april aangesloten.
– Heien voor de nieuwe loods
– Sanitairgedeelte van havengebouw is gereed

Mei 2026

– Water en data voor de Nieuwe steigers
– Verharden werfterrein
– Bouw loods, gereed eind mei
– Kantoor op Galgeriet sluit, oude havenkantoor Hemmeland is in gebruik totdat nieuw kantoor klaar is

Juni 2026

Laatste maand locatie Waterland en verhuizen. Halver Sails, Jachtservice de Waterman en onze loodsen verhuizen we in juni.
